Här publicerar vi löpande detaljer om vårt projekt för att skapa ett skidaktivitetsområde som möjliggör utomhusaktiviteter vintertid i vårt område.

Viss bakgrund och upprinnelsen går att läsa om här när vi "övningskörde" säsongen 24/25:

Projekt konstsnö - Fritsla VIK

Slingan kommer gå från stugan och fram till ängen, runt ängen, upp på elljuset uppför första backen och vänder sedan tillbaka ner mot ängen och in mot stugan. Total spårlängd 1km. Utöver detta skapar vi ett skidaktivitetsområde på ängen för de mindre och möjligheter för teknikövningar.

Projektet har finansierats av:

samt av följande företag från lokala näringslivet:

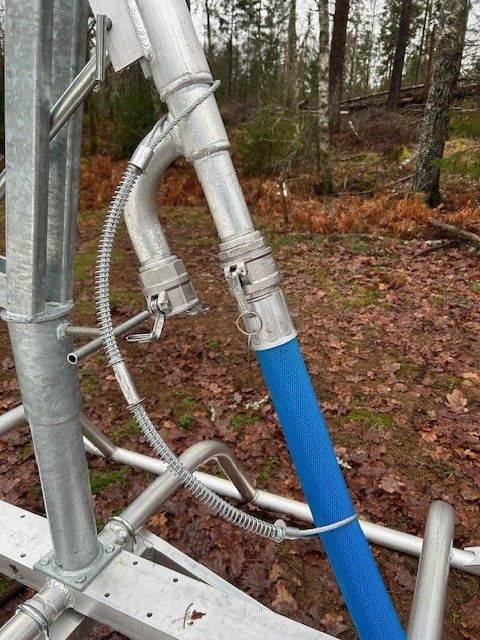

Söderberg & Partners
Ringreparationer i Kinna AB
Br. Voss Ingenjörsfirma AB
Industri Textil Job AB
Markbladet AB
Franzéns Textil AB
Ekonomipoolen AB

Borås Husvagnstjänst AB
Cordgarn AB
Specsavers Borås AB
Lars Andervang
NinArk AB
ACG Gruppen
Liljerup Elektronik AB
Tobias Ludvigsson
Enebergs Hönsgård
Fritsla Gym och Motion AB
Ferm Affärspartner AB

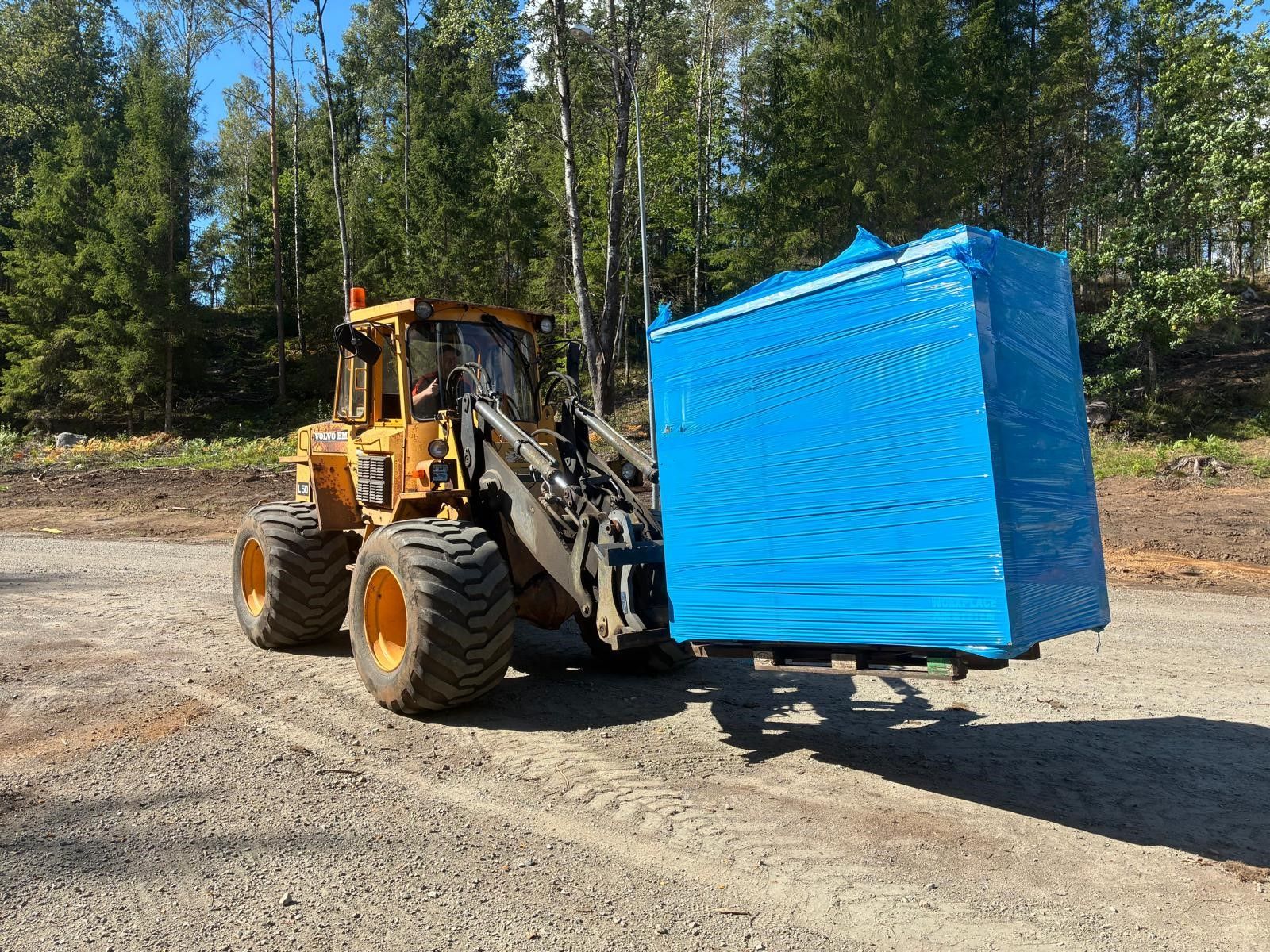

Häggådalens Form och Byggnadsvård AB
Nyman & Olsson Elteknik AB
Lindelöfs Glas & Metall AB
HÅPE Plåt
Br. Håkansson i Fritsla AB
PESAM Mark & Asfalt AB

Utan alla dessa välvilliga själar hade projektet inte varit genomförbart. Vi är oändligt tacksamma.

Vi vill även rikta särskilt tack till Toivo Pentonen och Johan Söderberg på Hestra IF för alla tips och råd.

Uppdaterat: 2025-09-03

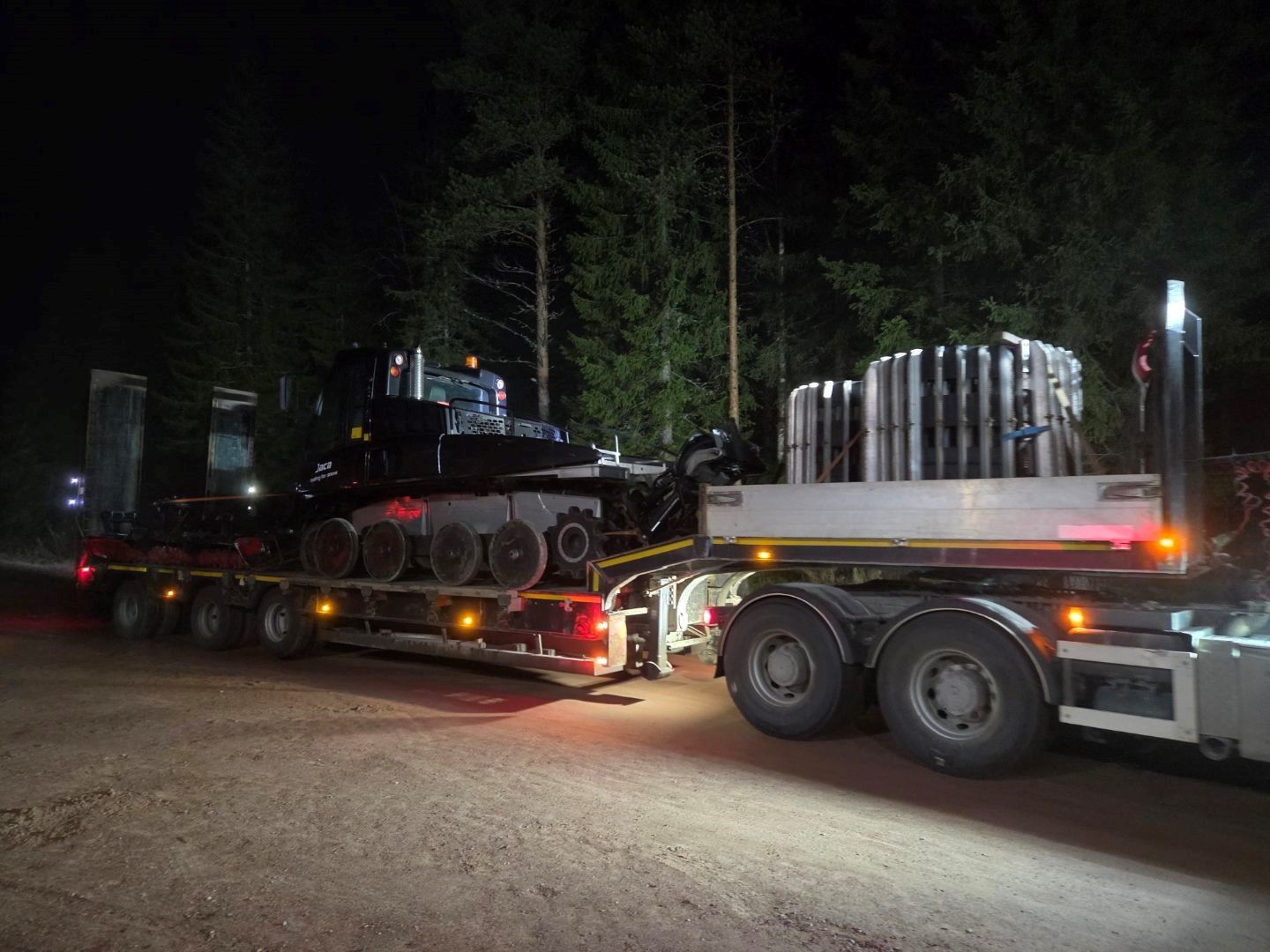

1/9:

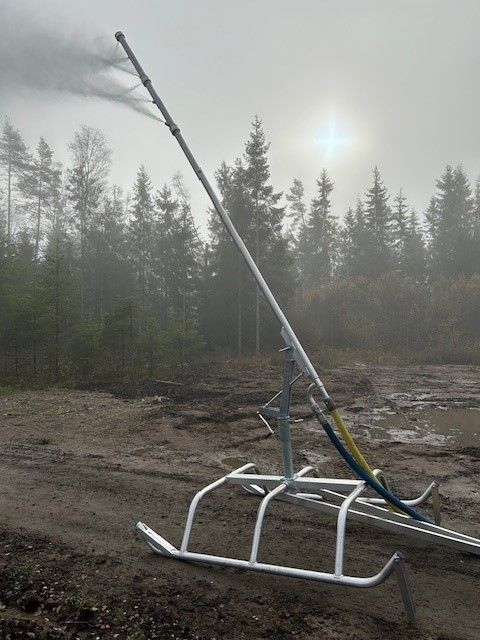

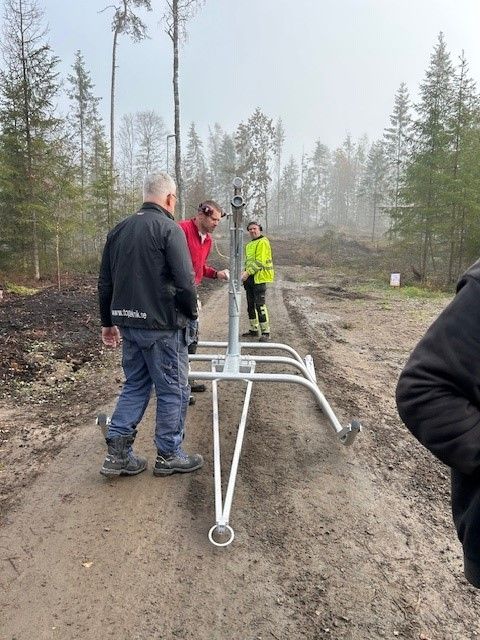

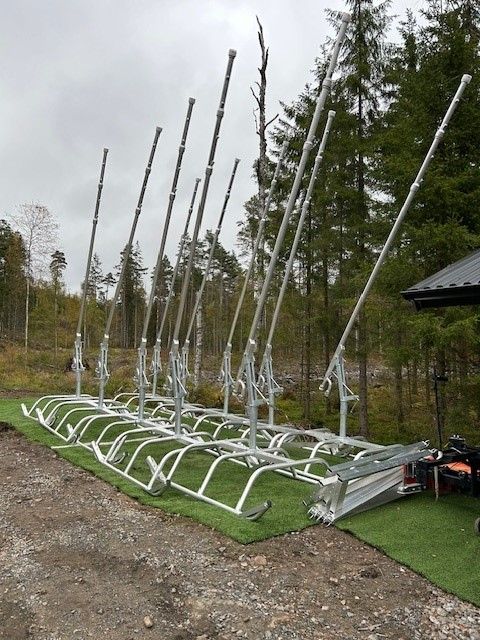

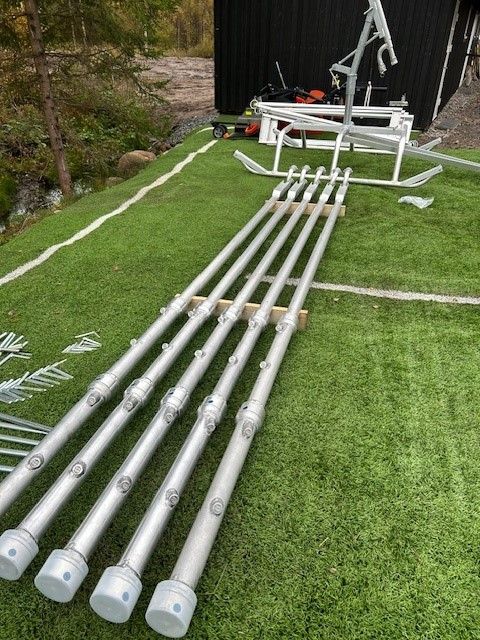

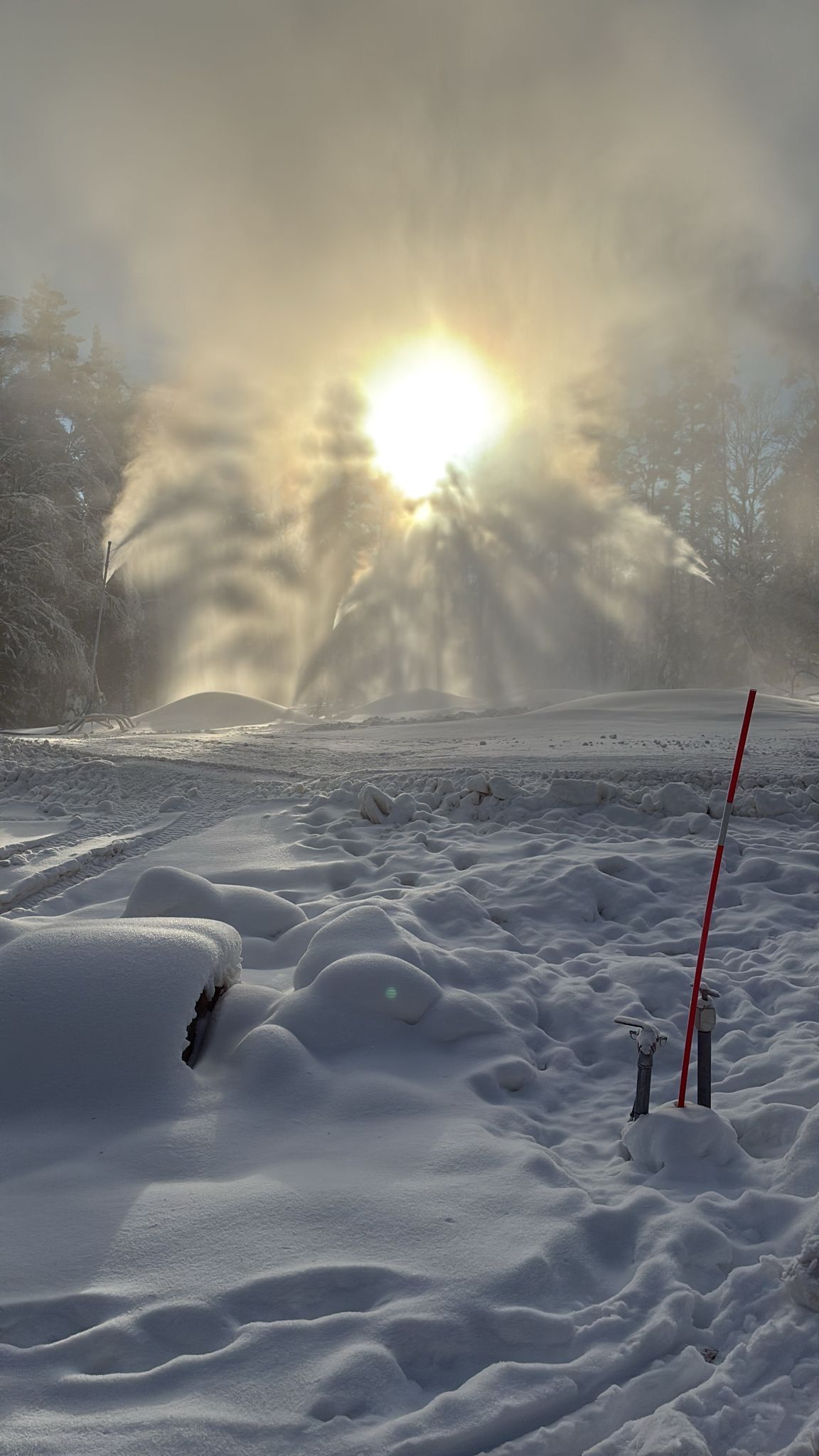

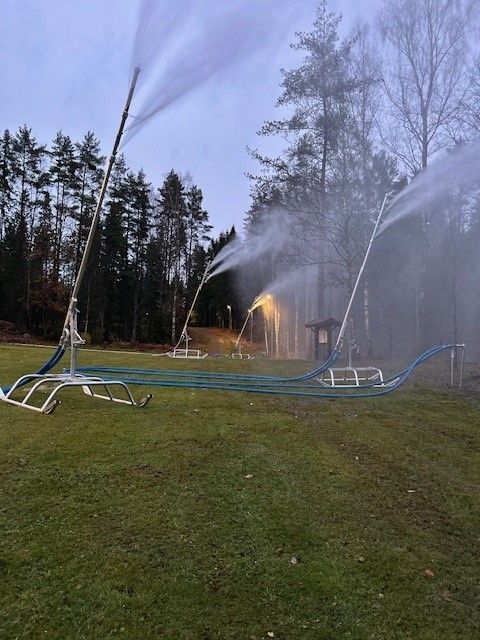

Här anländer kompressorn - tack Rickard Håkansson för hjälpen med att lossa. Kompressorn genererar tryckluft som gör att frysprocessen startar i snökanonerna. Inga konstigheter, normal 7 bar verkstadstryckluft. De kanoner (snölansar) vi valt för projektet är mycket snåla på tryckluft och blir därmed energieffektiva och tystgående.

28/8:

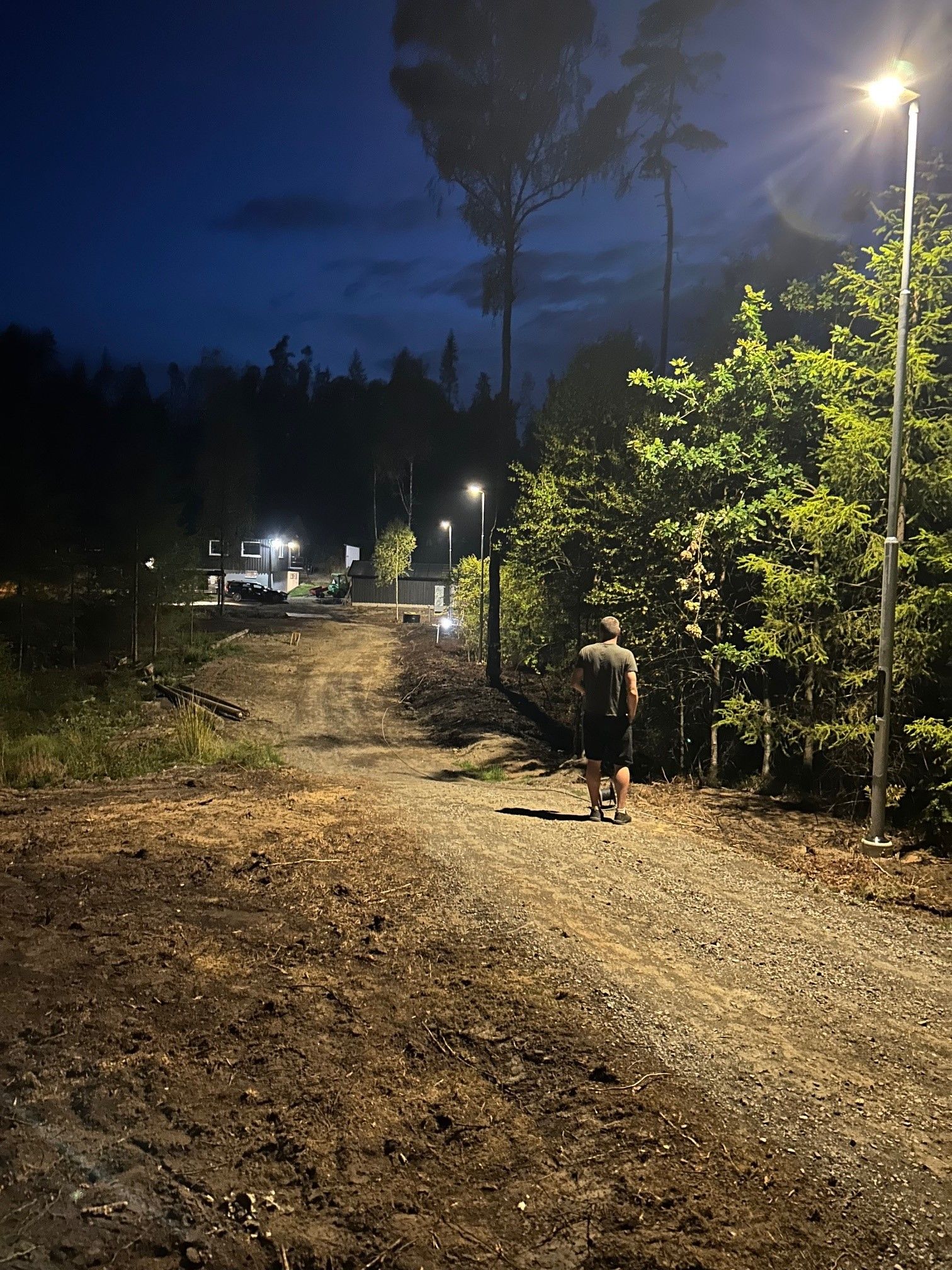

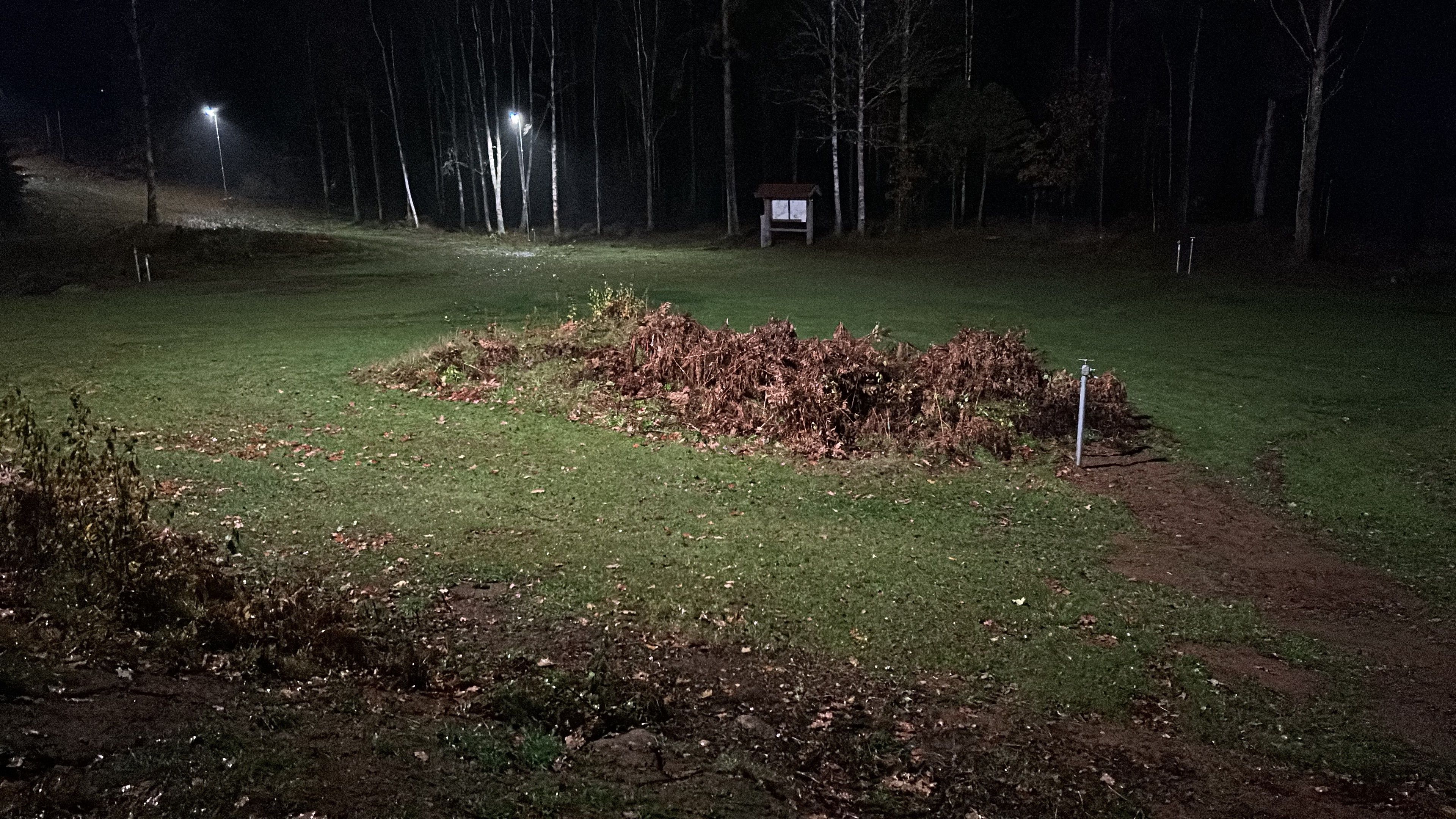

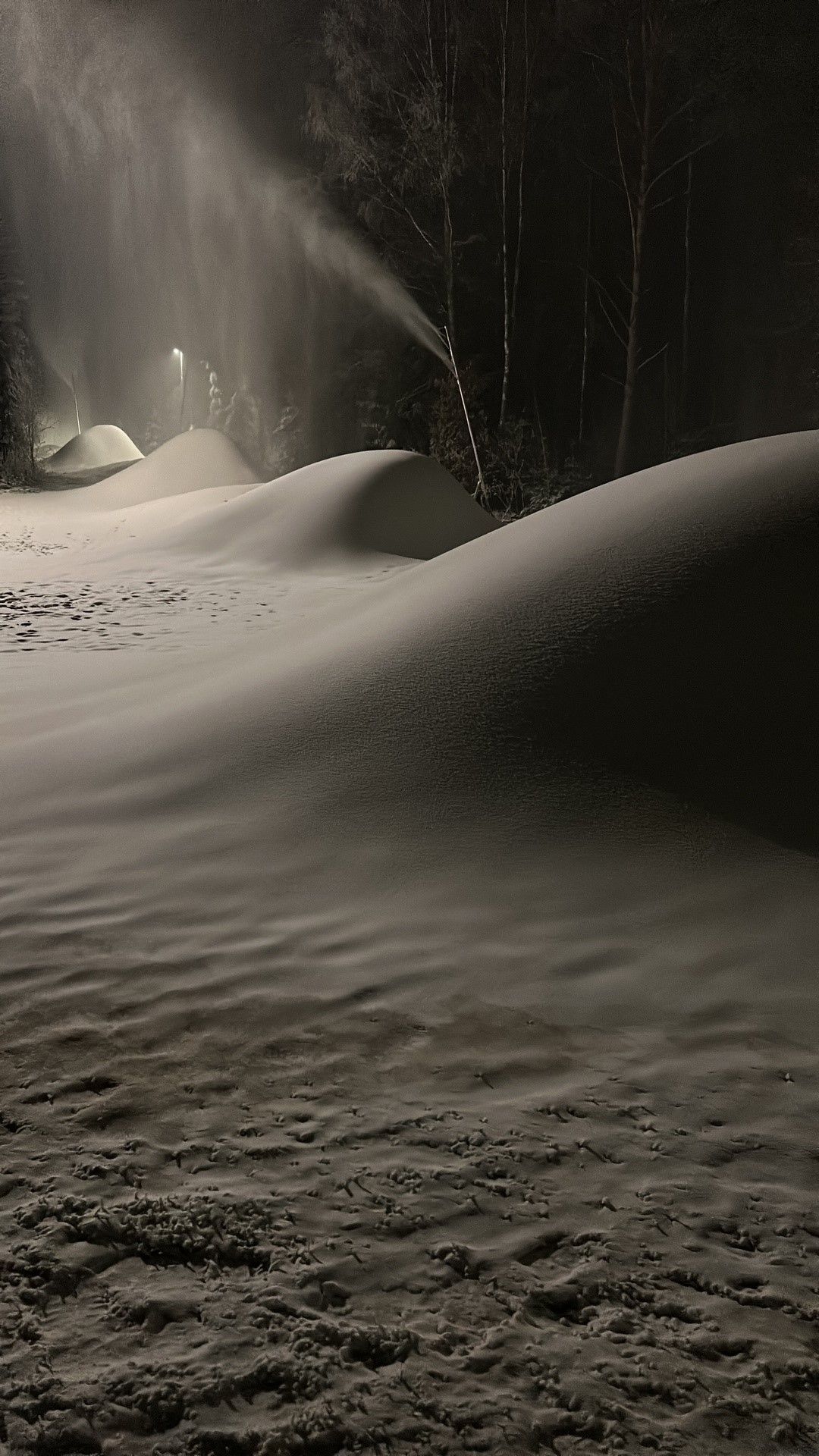

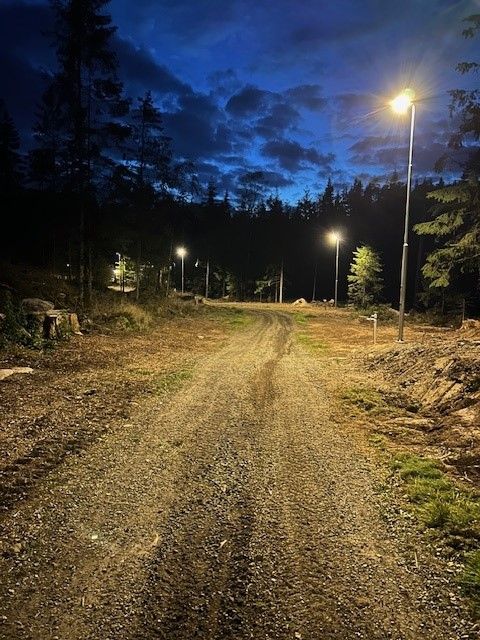

Kunde inte låta bli utan att provtända 3 av de nya armaturerna när mörkret fallit. Fantastiskt fint ljus blev det.

24/8:

Vi byter 12 gamla stolpar mot nya Moramast stolpar med nya LED-armaturer. Robin vs. stolpe. Stolpen förlorade.

23/8:

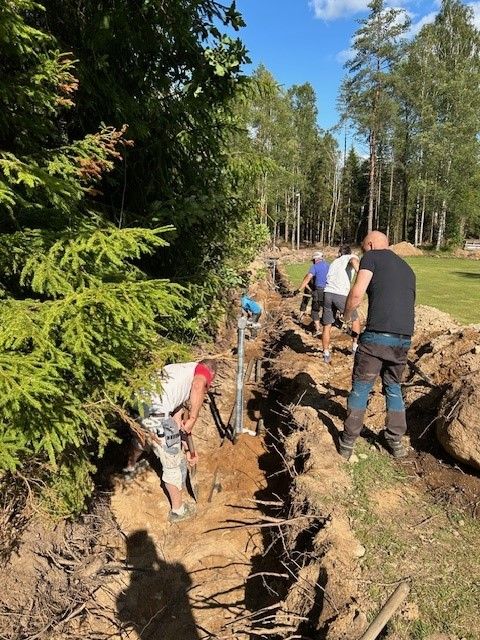

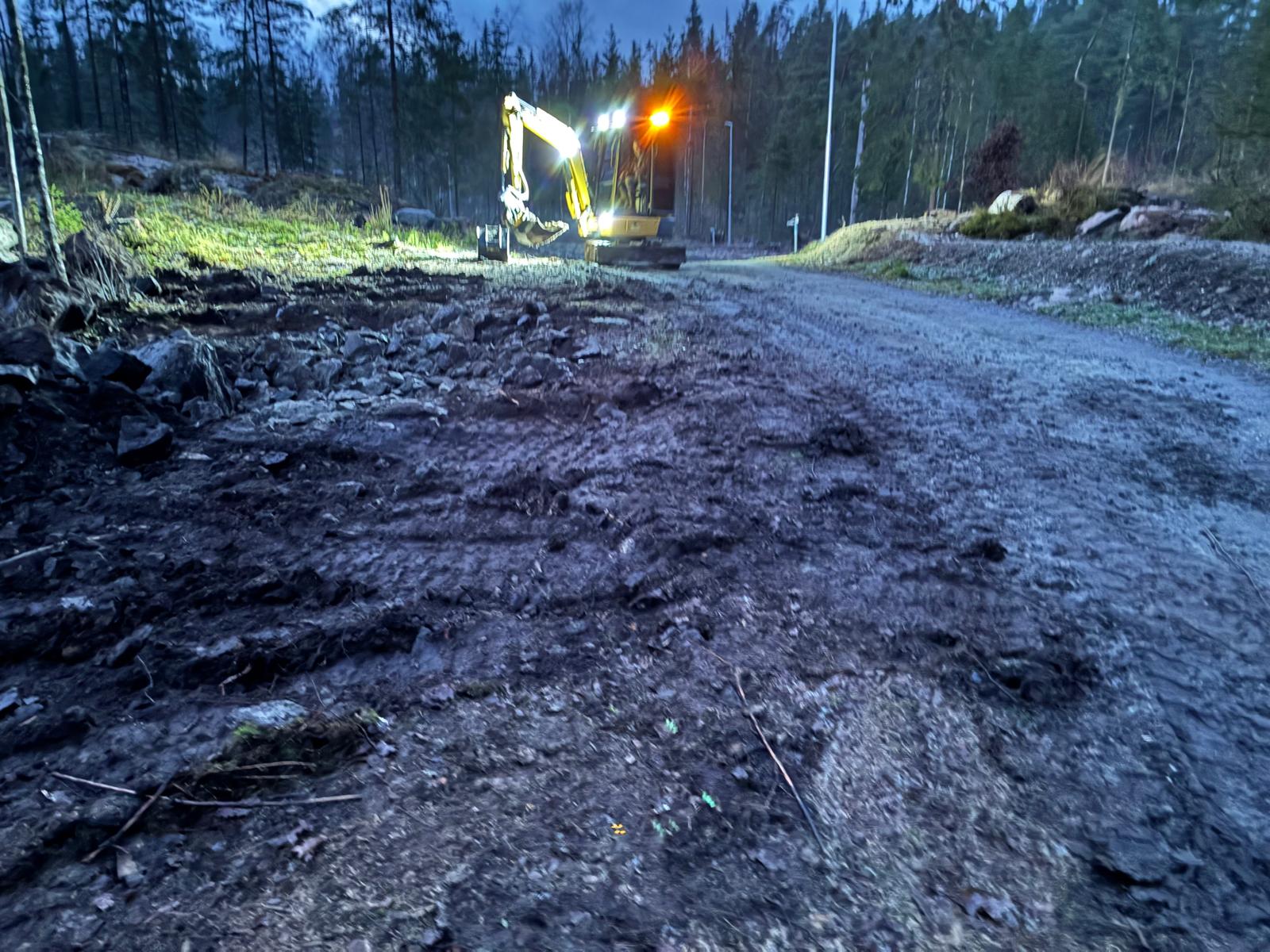

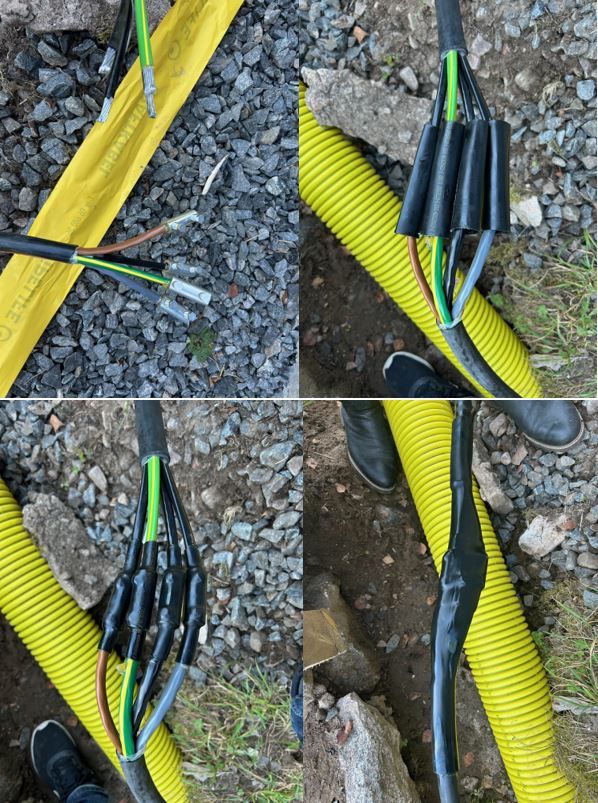

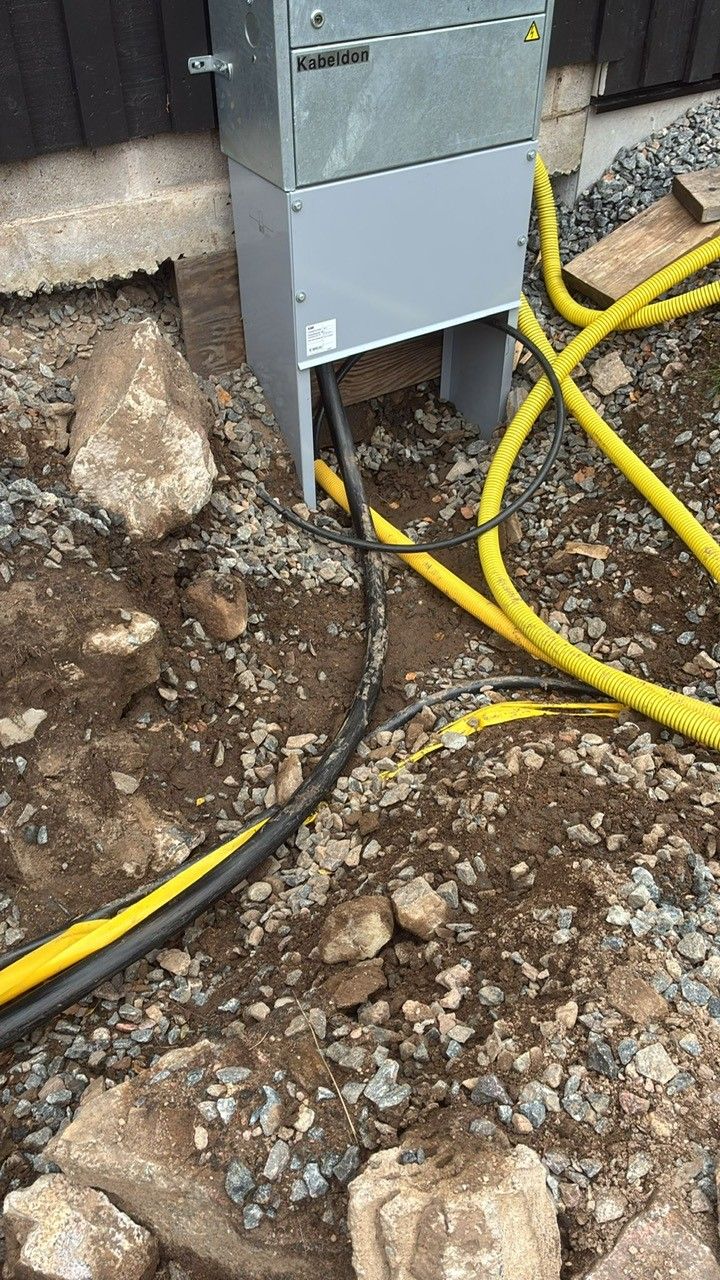

Vi fortsätter vårt arbete - här gräver vi vår del av Vattenfalls uppgradering av elservisen.

19/8:

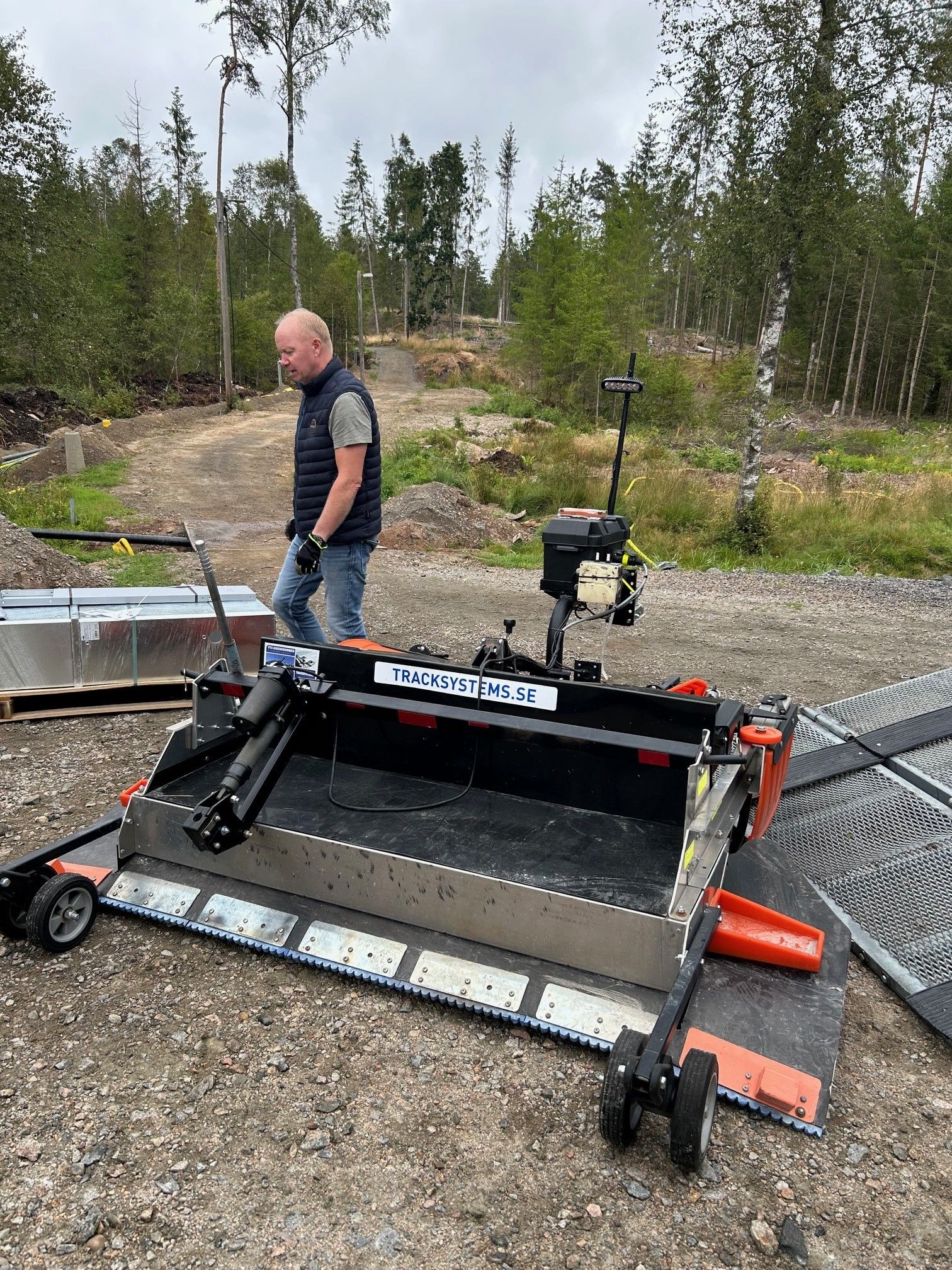

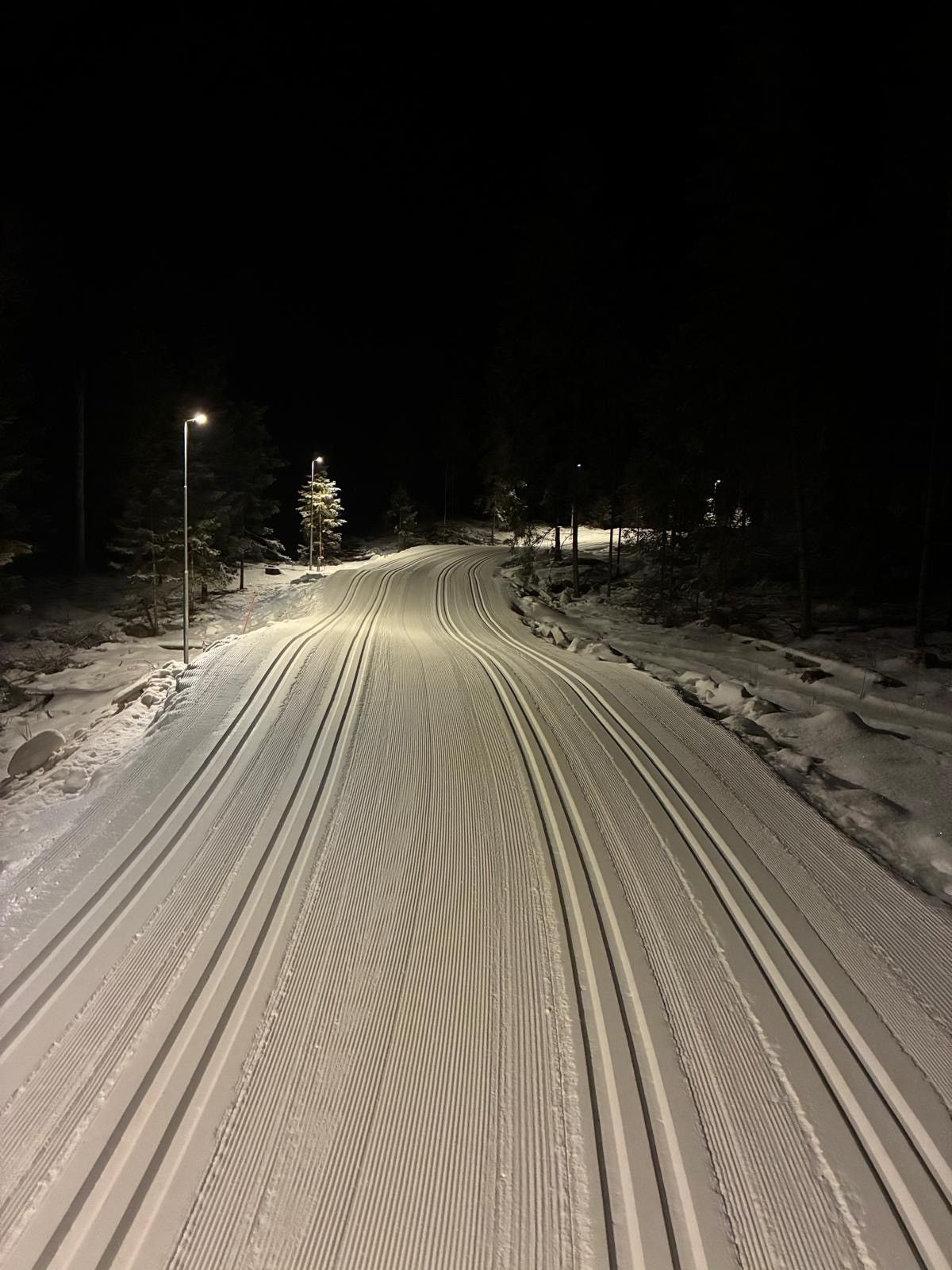

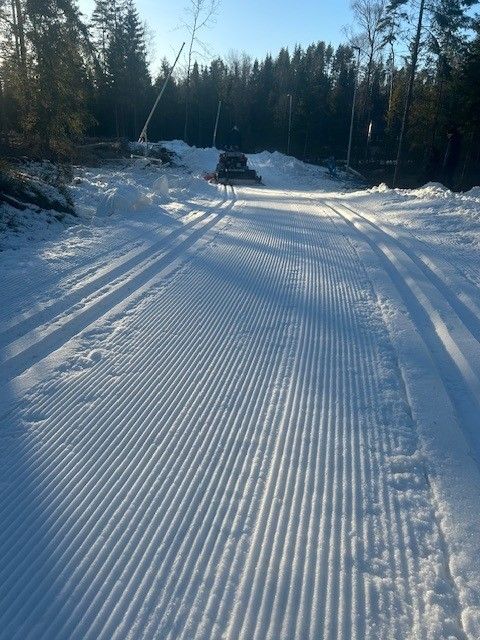

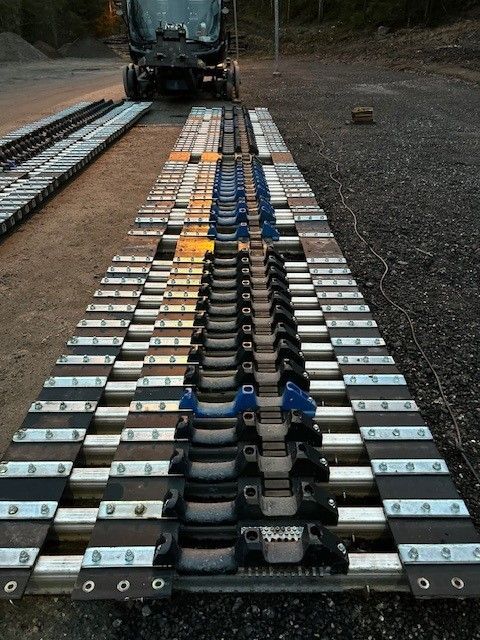

Idag levererade Johan Forsell på Tracksystems Scandinavia en spårmaskin (s.k. Ginzugroomer) som vi kommer dra med vår fyrhjuling de gånger det inte fungerar med pistmaskin eller om spåren bara behöver en mindre uppfräschning. Tack Johan för att du levererade den direkt till oss!!

17/8:

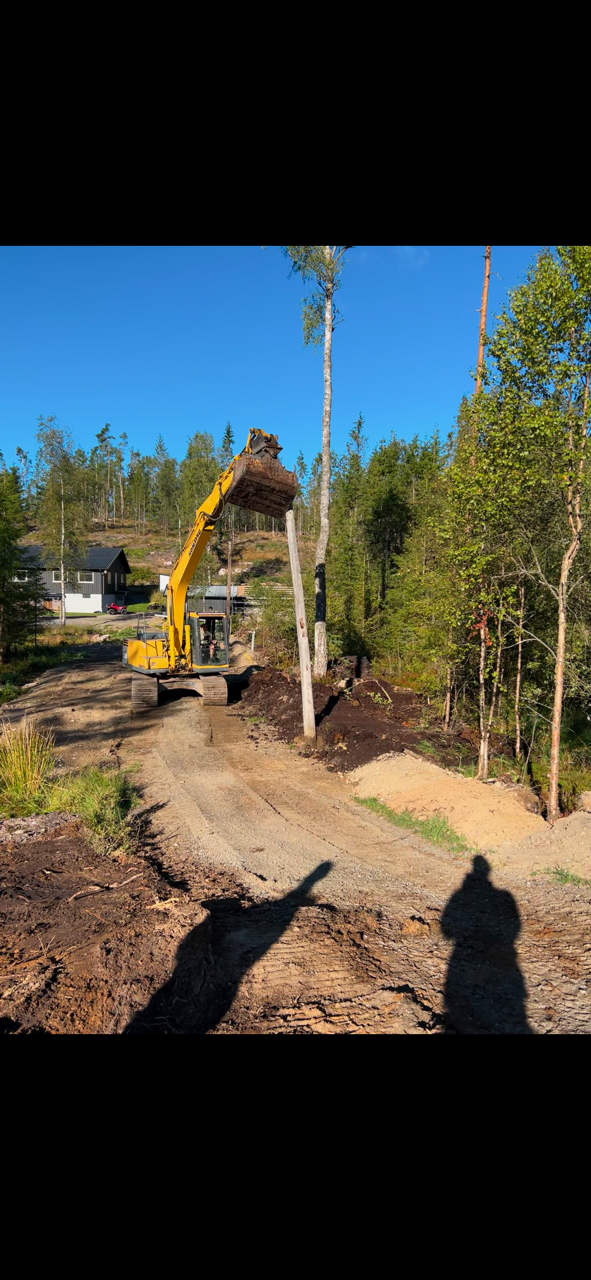

Samtliga trästolpar från stugan till ängen, samt på och runt ängen kommer ersättas med nergrävd kabel och nya stolpar med energisnåla LED-armaturer. Finlirat med fundamenten idag, blir bra.

3/8:

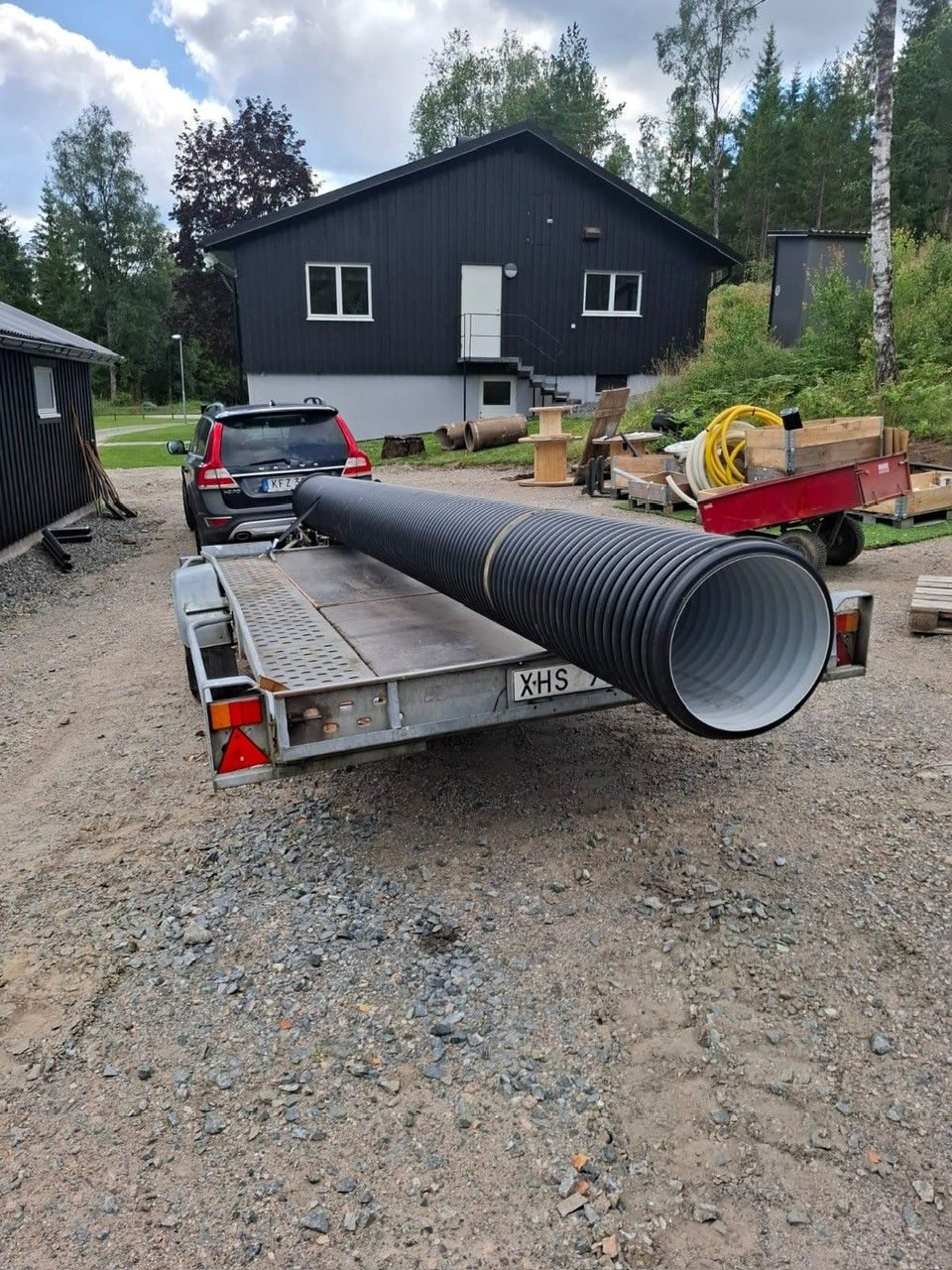

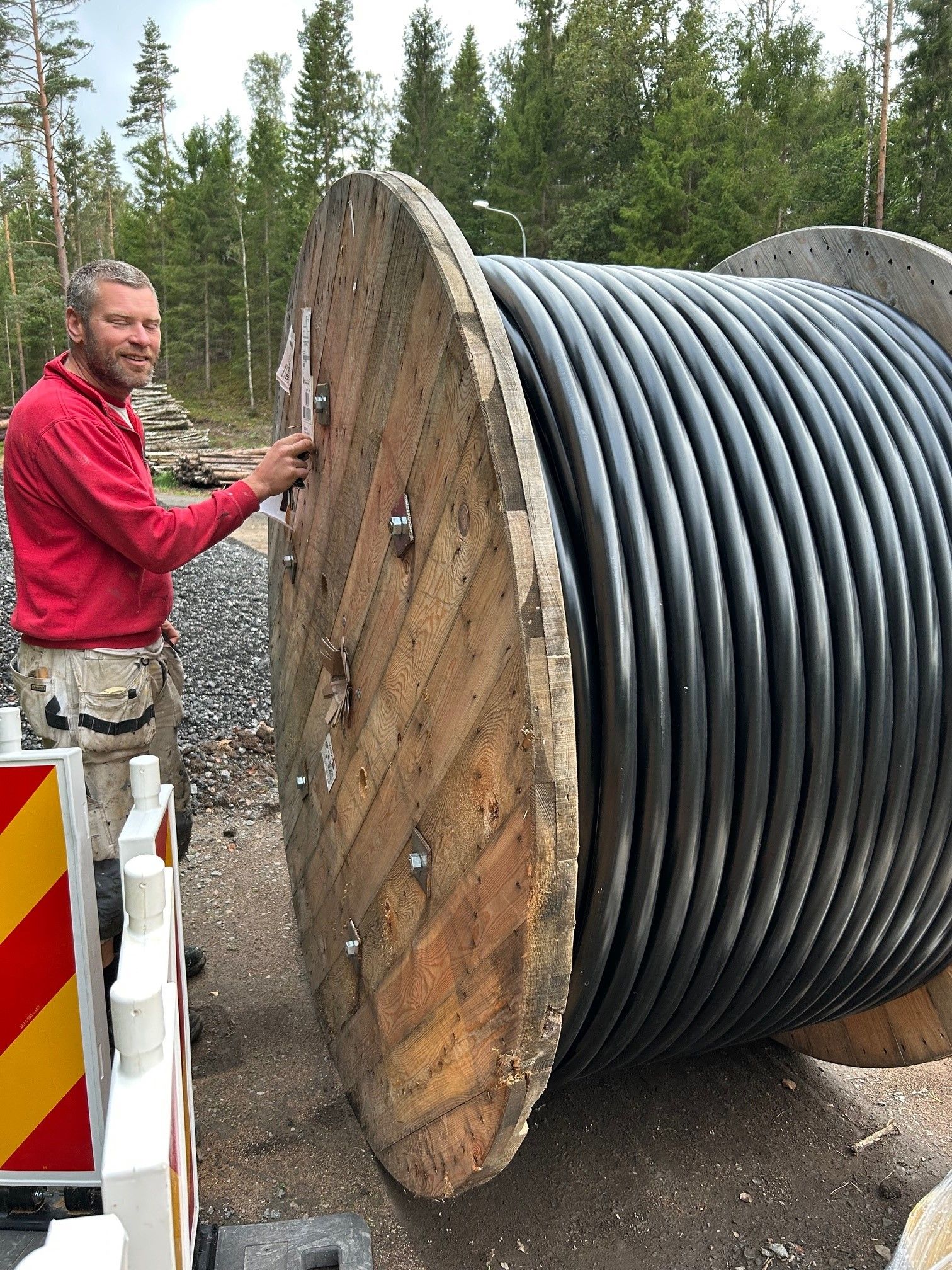

Vi byter den gamla vägtrumman mot en ny fräsch precis i början av spåren. Tanken är att kulvertera bäcken med 3st. trummor. Här lämnar Erkki av första trumman.

2/8:

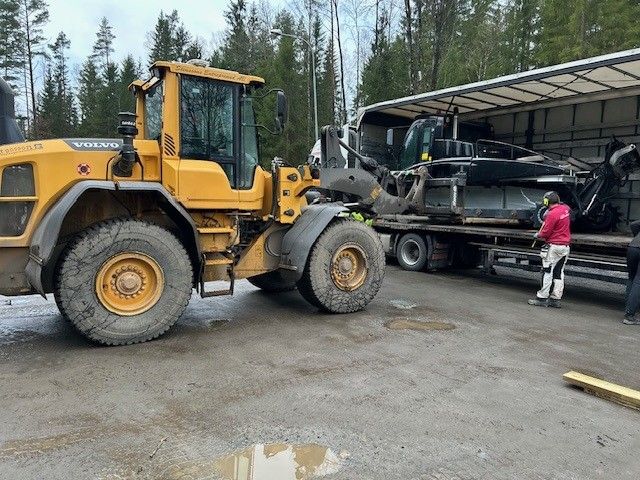

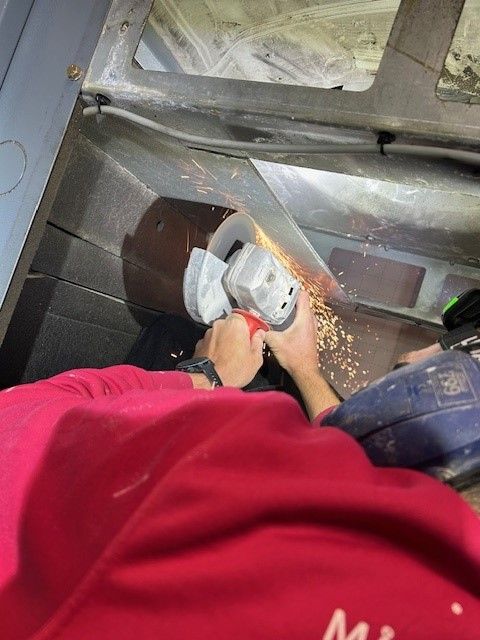

Tyvärr fick vi ett litet ras på vår kompaktlastare vi fått låna av Andreas. En hydraulslang har legat i kläm mellan oljetråget och hasplåten sista 10 åren+ och nu skavt hål på tråget. Tack till Rogers kollega på SMF i Fritsla för svetshjälp. Nu är maskinen igång igen, men kostade oss bortåt 40 timmars eget mekkande.

30/7:

Anders är i Norge och inspekterar en möjligt intressant pistmaskin. Vi får se...

21/7:

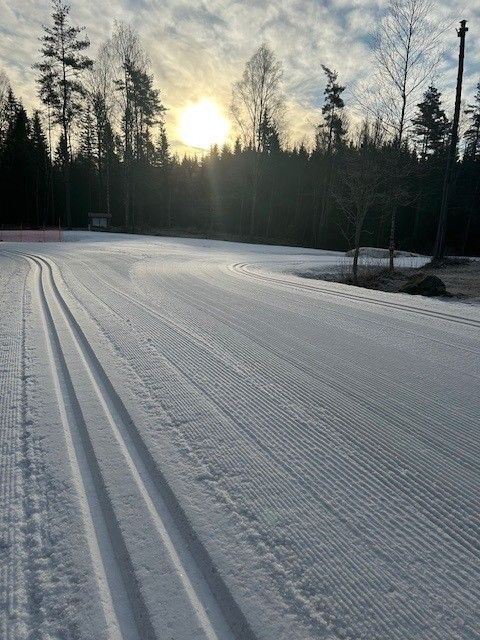

Så här i tokvärmen kan vi inte låta bli att bläddra bland lite bilder från i vintras när vi lyckades ordna Barnens Vasalopp i kommunen. Tack Navåsens FK för ni löste låneutrustningen till alla barnen.

10/7:

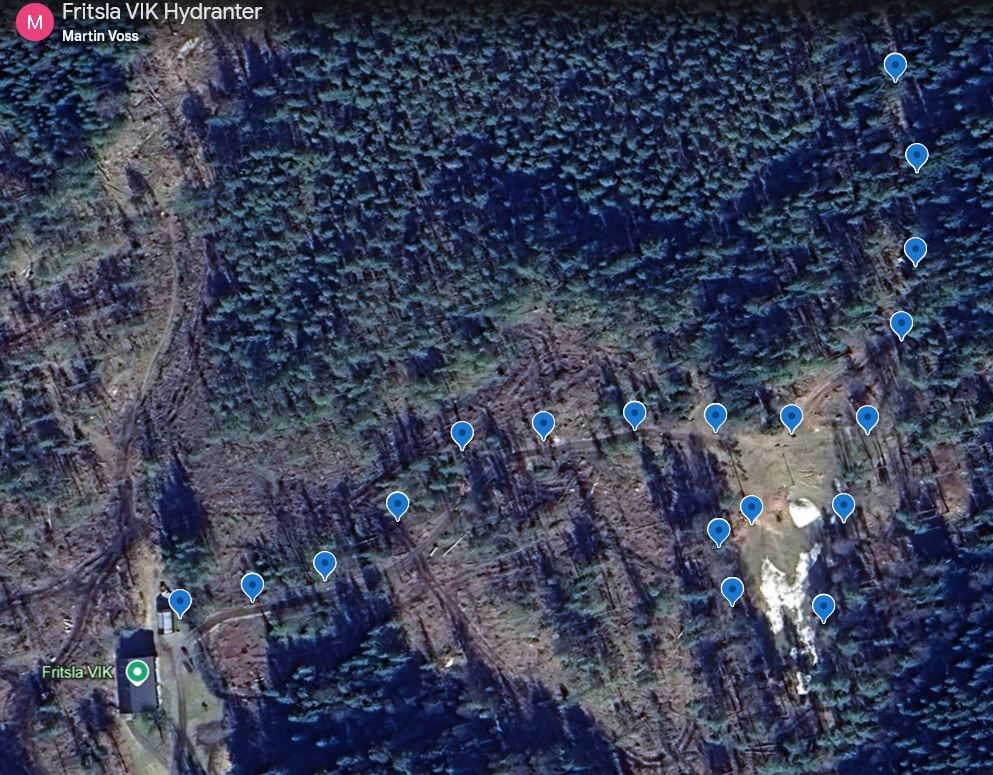

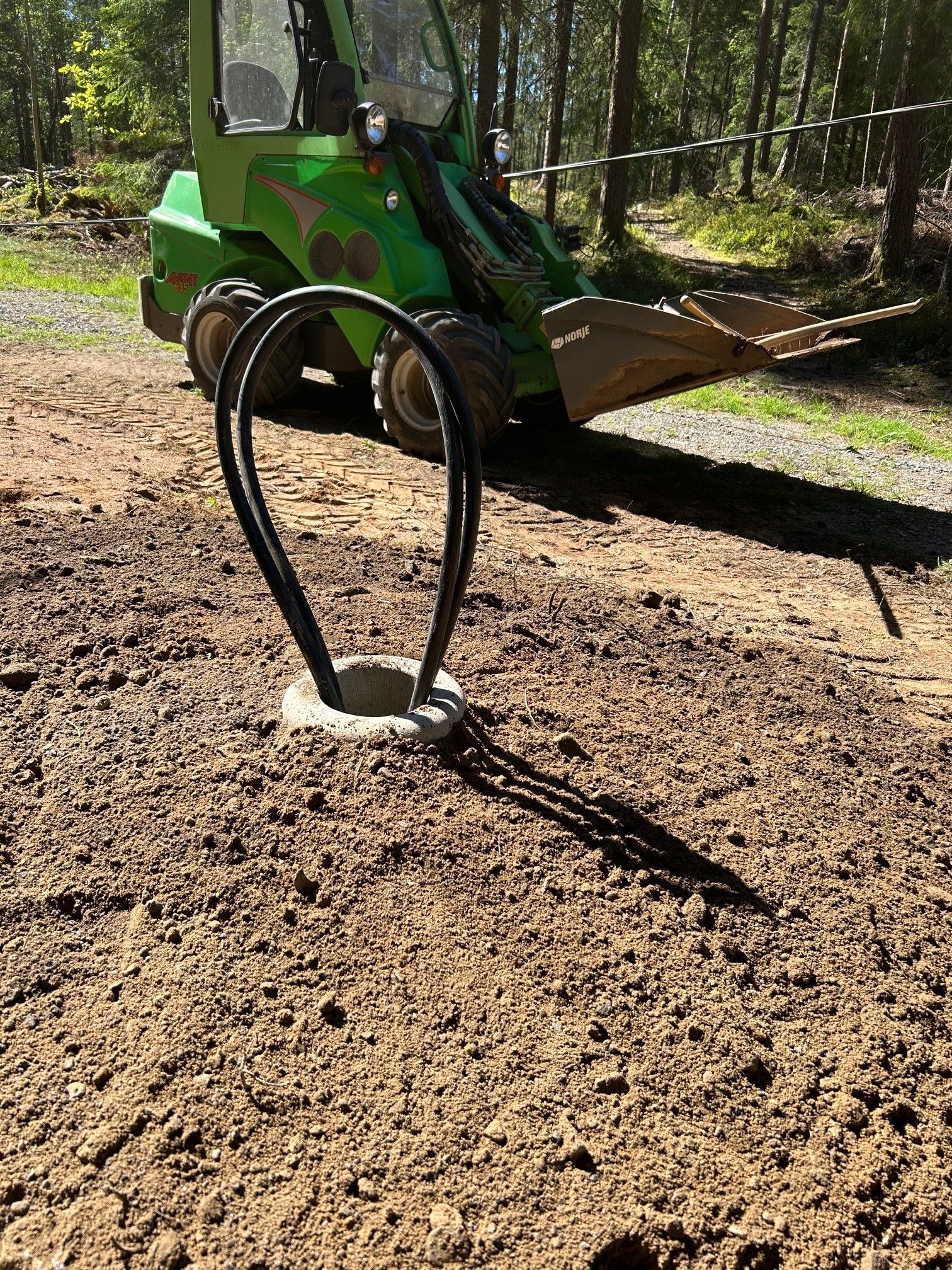

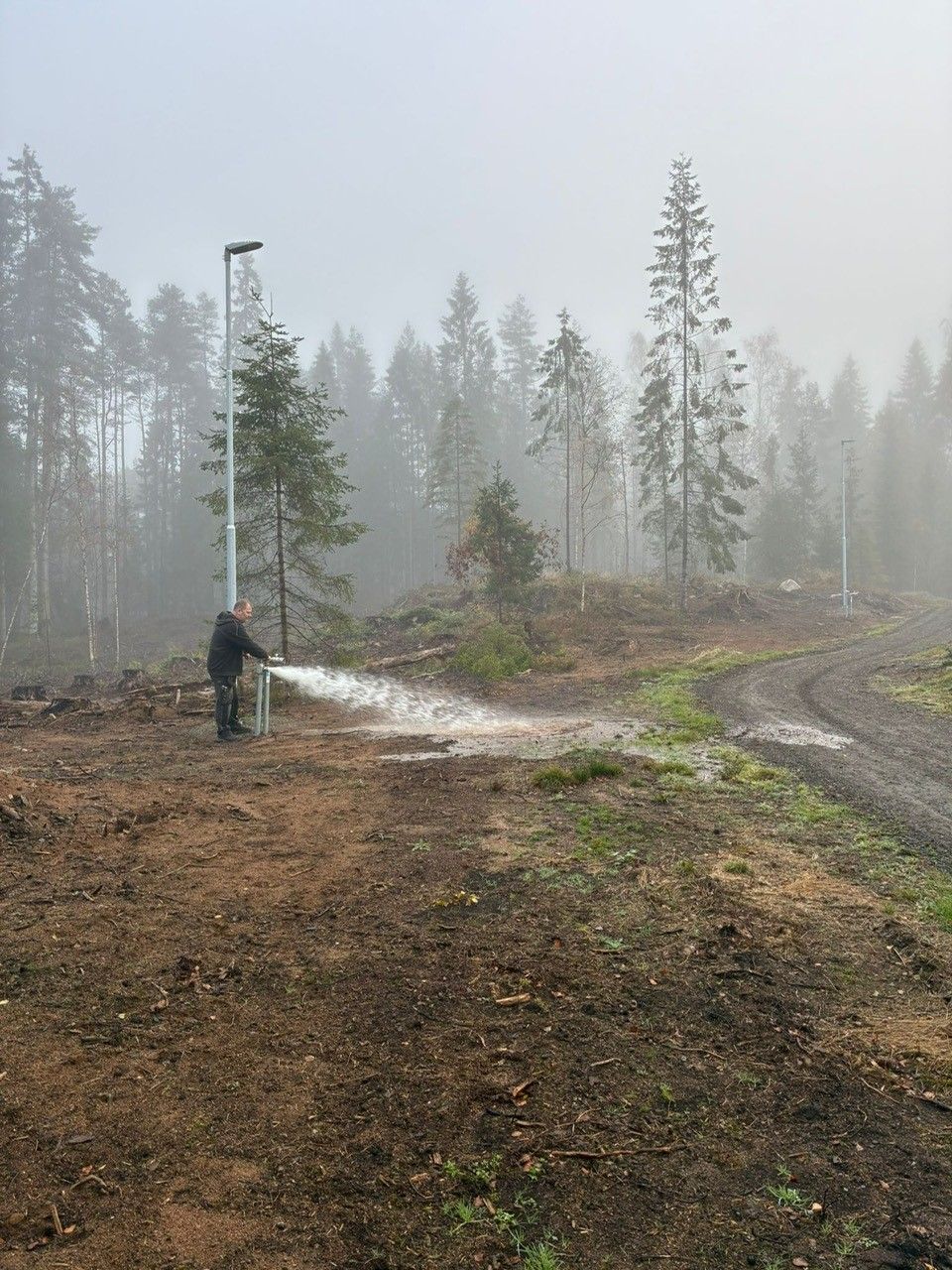

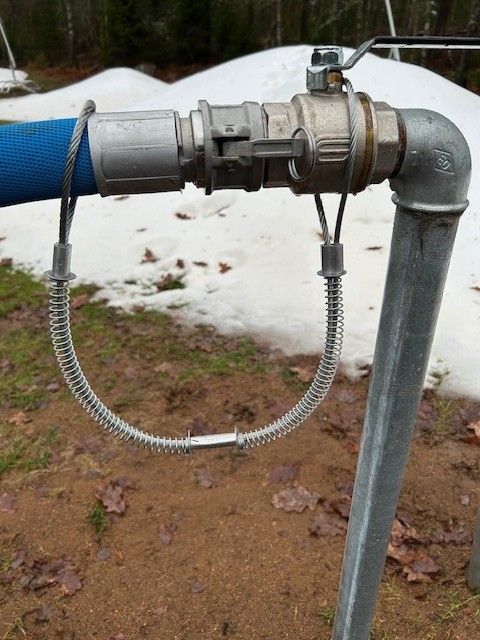

Hydranterna inmätta. Här ansluter vi luft- och vattenslangar till snölansarna och kan flytta runt längs banan allteftersom vi snölägger.

9/7:

Leaders skylt nu på tavlan!

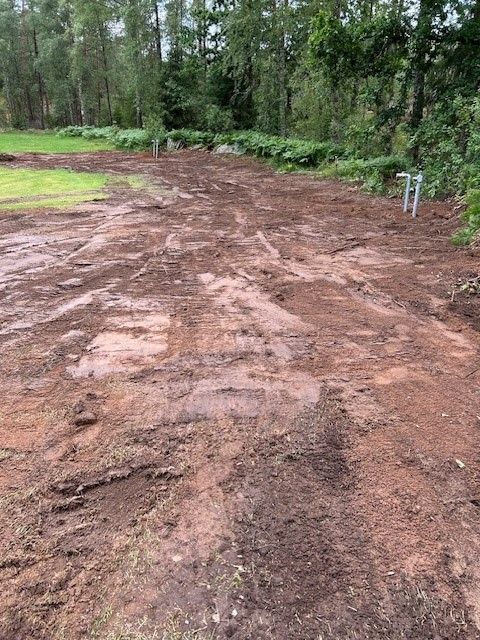

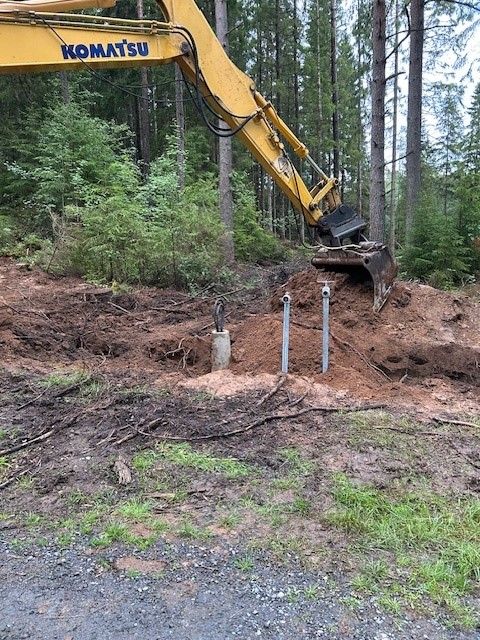

Återfyllning med nya stolpfundament för elljuset:

6/7:

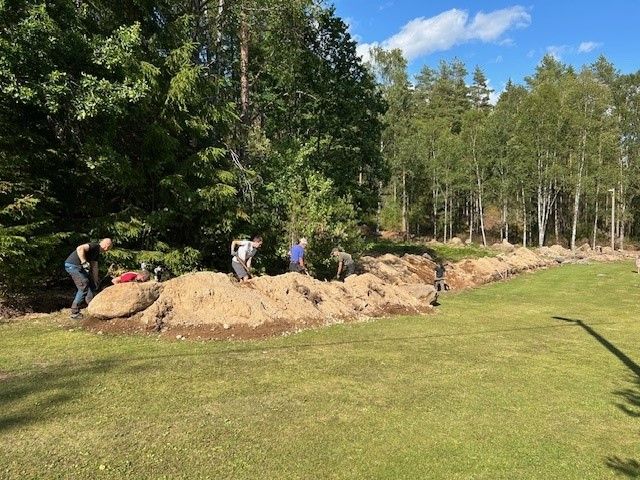

Återställning i full gång. En fröjd att se Robin Arvidsson @ Stämmemads Entreprenad & Lantbruk AB återfylla och fixa till med millimeterprecision.

Vändplatsen ovanför första backen på elljuset nästan klar:

Robin i full gång med återfyllning och finlir på ängen:

Closeup längs ängen:

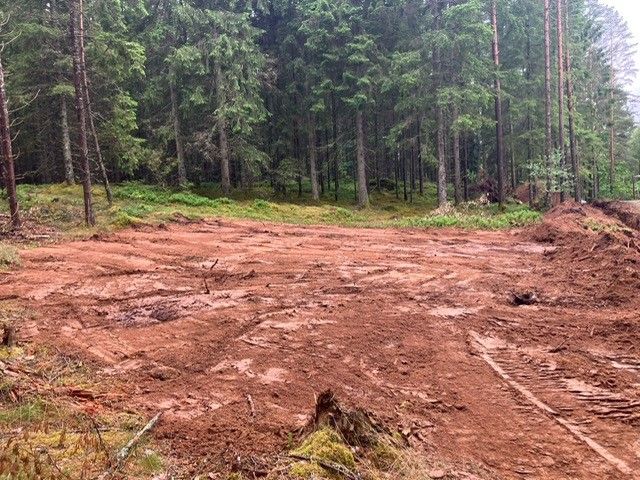

En fröjd att se duktiga personer in action med yrkesstolthet:

3/7:

Full fart idag - skyddsfyllning nästan klar!

2/7:

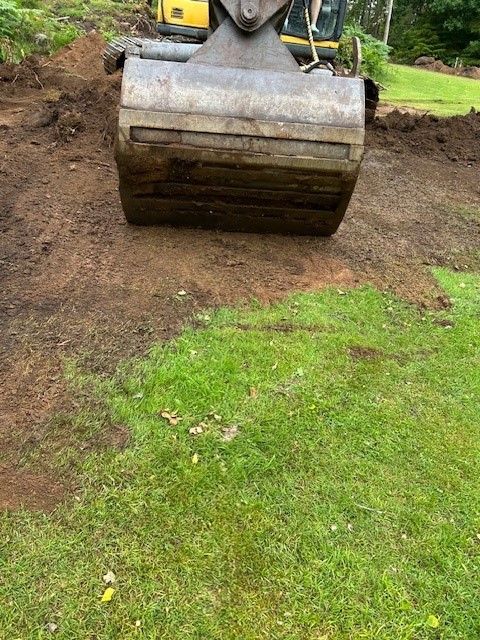

Skyddsfyllning runt rör och slang påbörjat så nu är återställningen igångsatt på allvar. Målet är att fylla igen så fort som möjligt och snygga till och så ängsgräs som förhoppningsvis hinner etablera sig lite innan hösten. Vi kommer även byta elljusstolparna från stugan och in till ängen och upp längs backen till vänster.

30/6:

Montering av sista lufthydranterna. Provtryckt luftledningen med tryckluft - även denna helt tät. Så nu har vi ett helt tätt snösystem! Klar milstolpe.

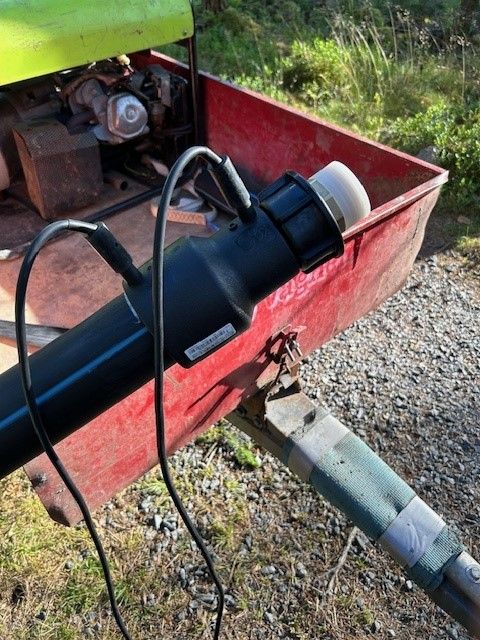

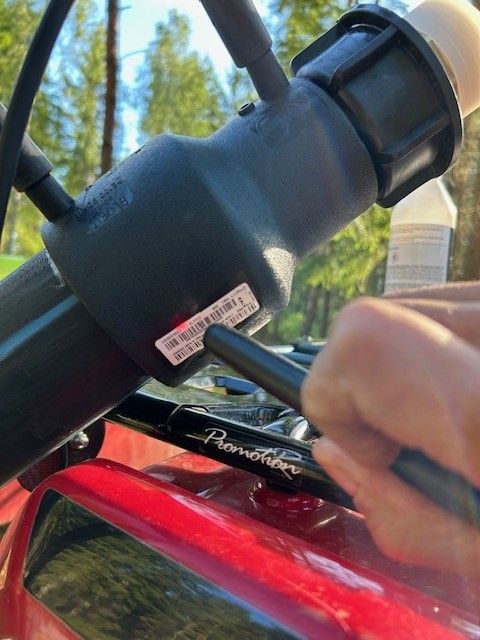

Bilden nedan visar en reduceringsmuff + övergång till 2-tums hydrantuttag med svetsen ansluten.

Svetsparametrar tas från steckkod på muffen:

Anders överlycklig (han ser sån ut när han är glad) över sista röret på vattnet - liten justering för att optimera hydrantplaceringen i terrängen vid vändningen ovanför backen på elljusbanan.

29/6:

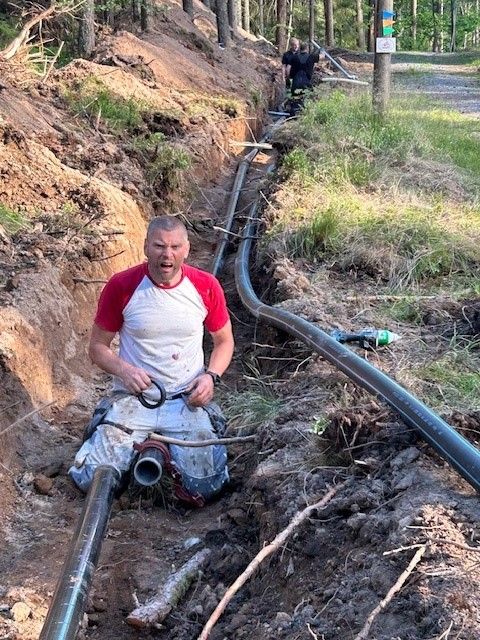

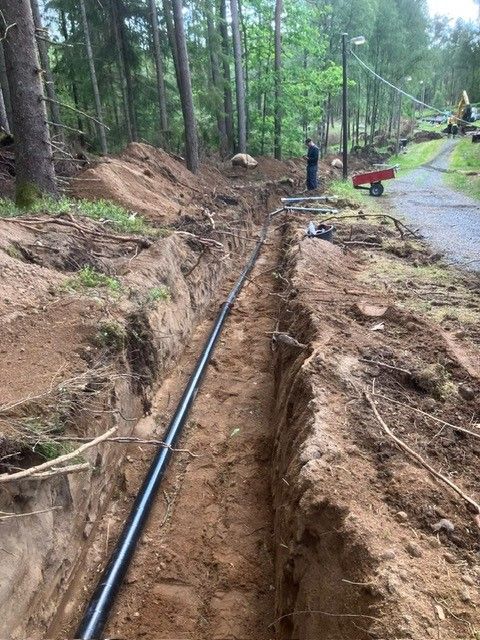

Sista biten av luftslangen lagd och falljusteringar på vattenledningen gjorda. Snart är vi redo för återfyllning.

28/6:

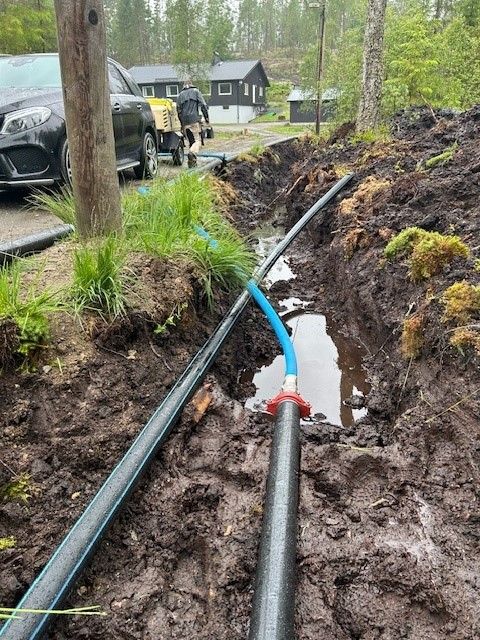

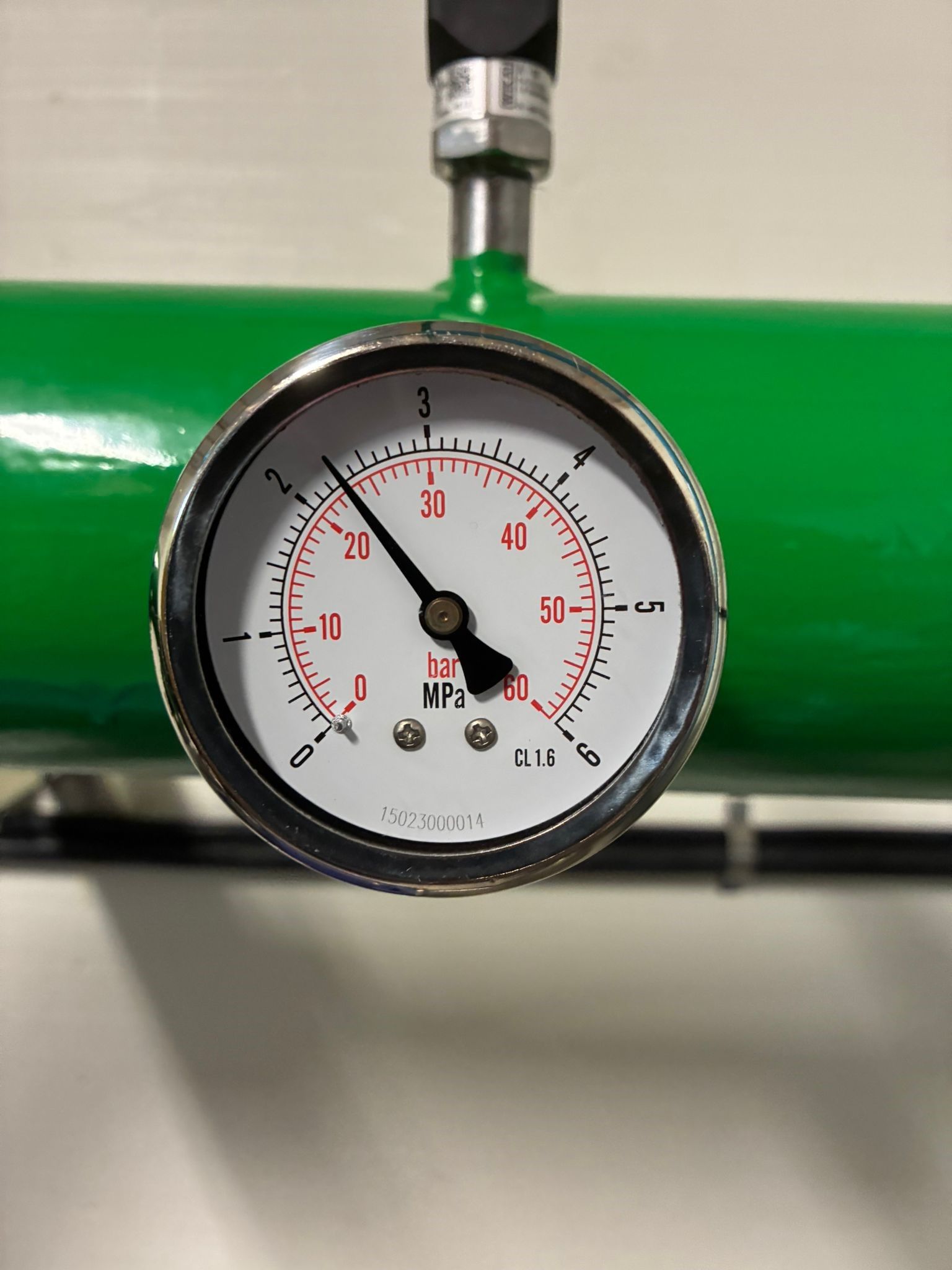

Idag provtryckte vi vattensystemet med 7 bar tryckluft. Inte ett enda läckage. Lite jobb kvarstår med luftledningen, sedan skall den provtryckas.

27/6:

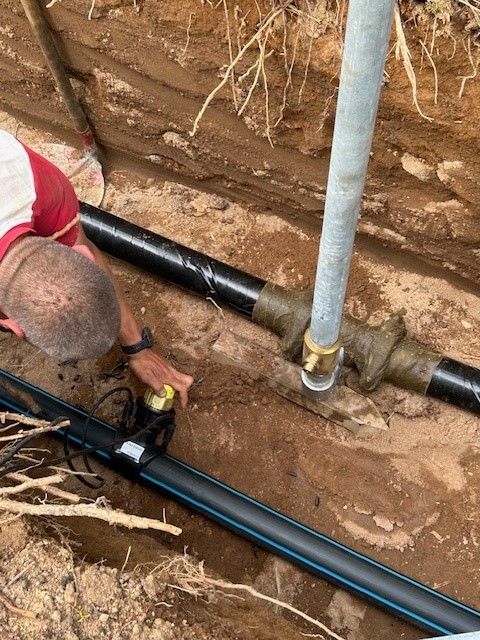

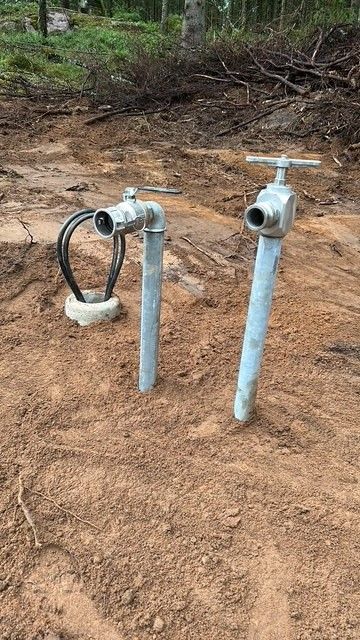

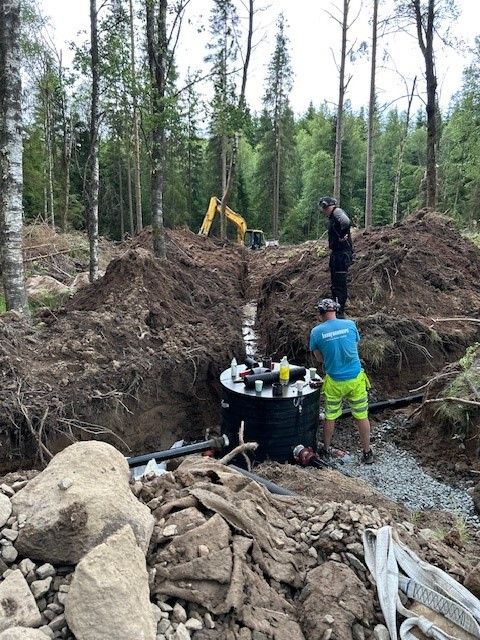

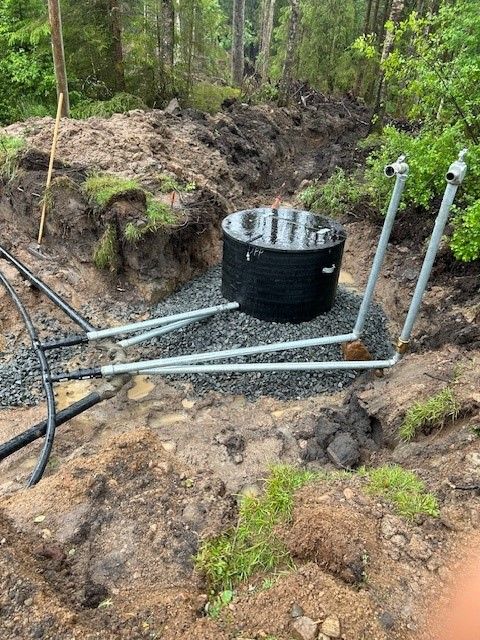

På tre ställen i systemet finns s.k. lågpunkter där vattnet kan tappas ur rörsystemet efter avslutad produktion. Bilden visar en sådan lågpunkt.

Stefan och Rickard jobbar med en av lågpunkterna:

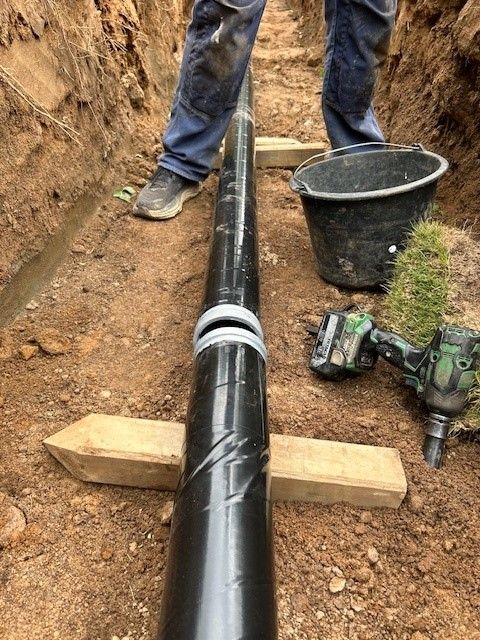

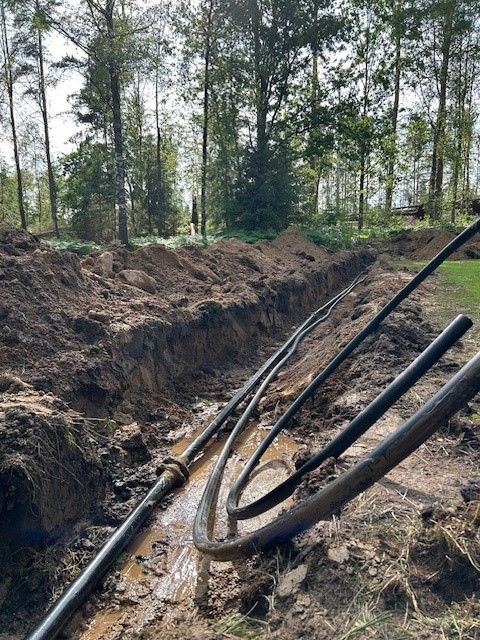

Bilden nedan visar lagd rörledning för vatten och luftslangen (90mm PE).

Så här ser stålrören för vattnet ut - den svarta "lindningen" skyddar galvet mot korrosion.

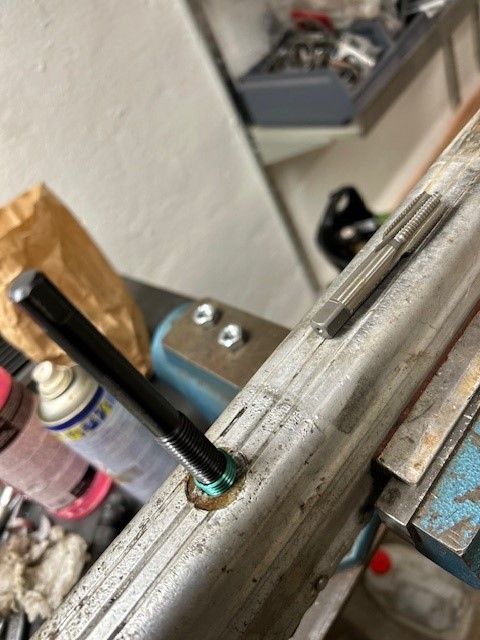

Här svetsar Anders ett luftuttag på luftslangen - jämte syns vattenhydranten.

26/6:

Full fart med montering. Snösystemet består av en slinga med 102mm stålrör för högtrycksvatten, och en 90mm luftslang för tryckluft. Var 30-36m ansluts uttagspunkter för både vatten och luft (s.k. hydranter).

Bilden nedan när vi svetsar luftslangsuttag under Ulfs vakande öga.

25/6:

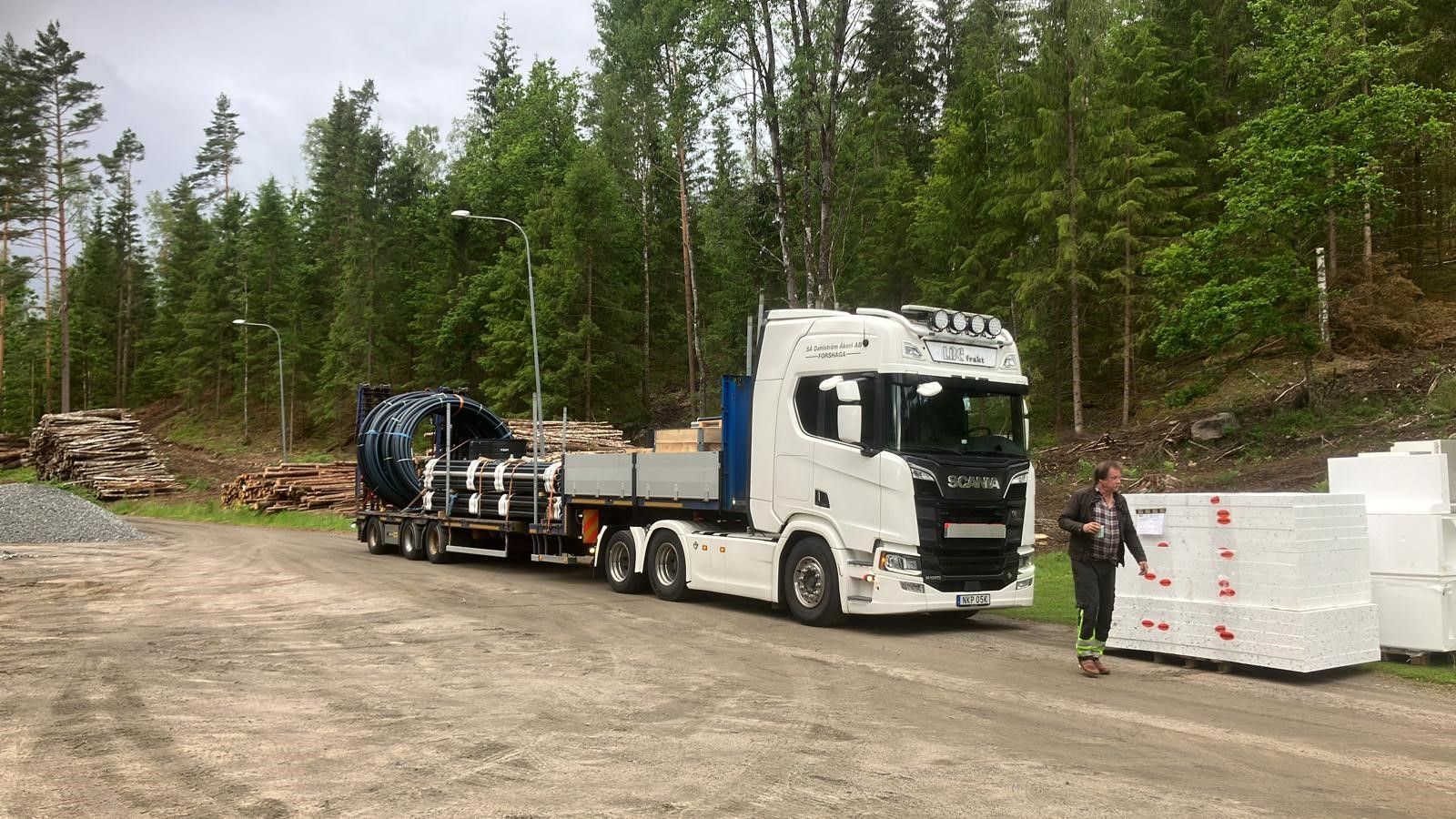

En stor dag. Långtradare med hela rörsystemet för vatten och tryckluft levererades. Var på håret kan kom runt Hans staket. :)

Stefan lossade allt material. Ulf Eriksson från Toppteknik (systemleverantören) anlände och vi skakade tass. Ulf kommer vara med oss i tre dagar och utbilda oss i installationen.

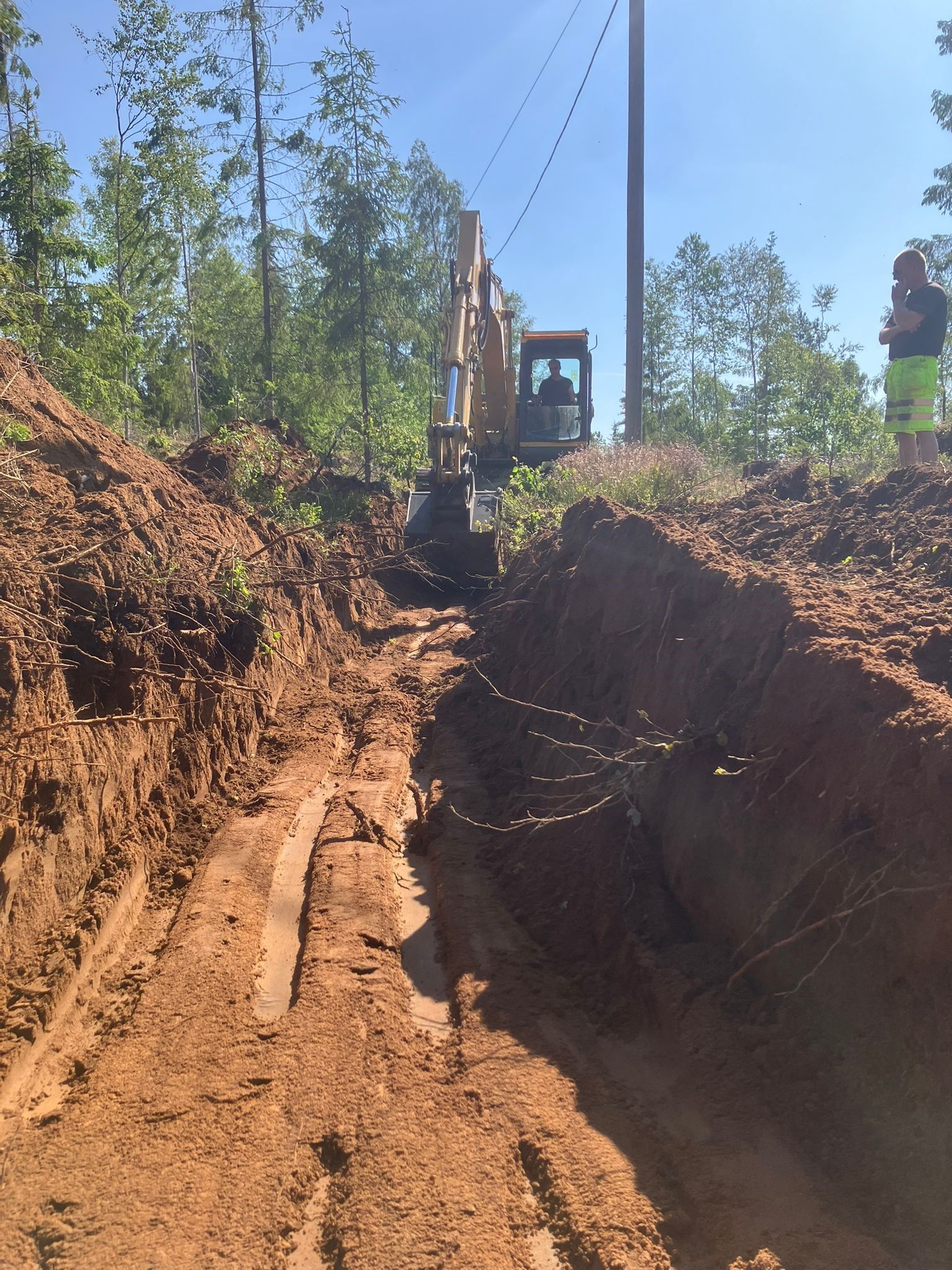

23/6:

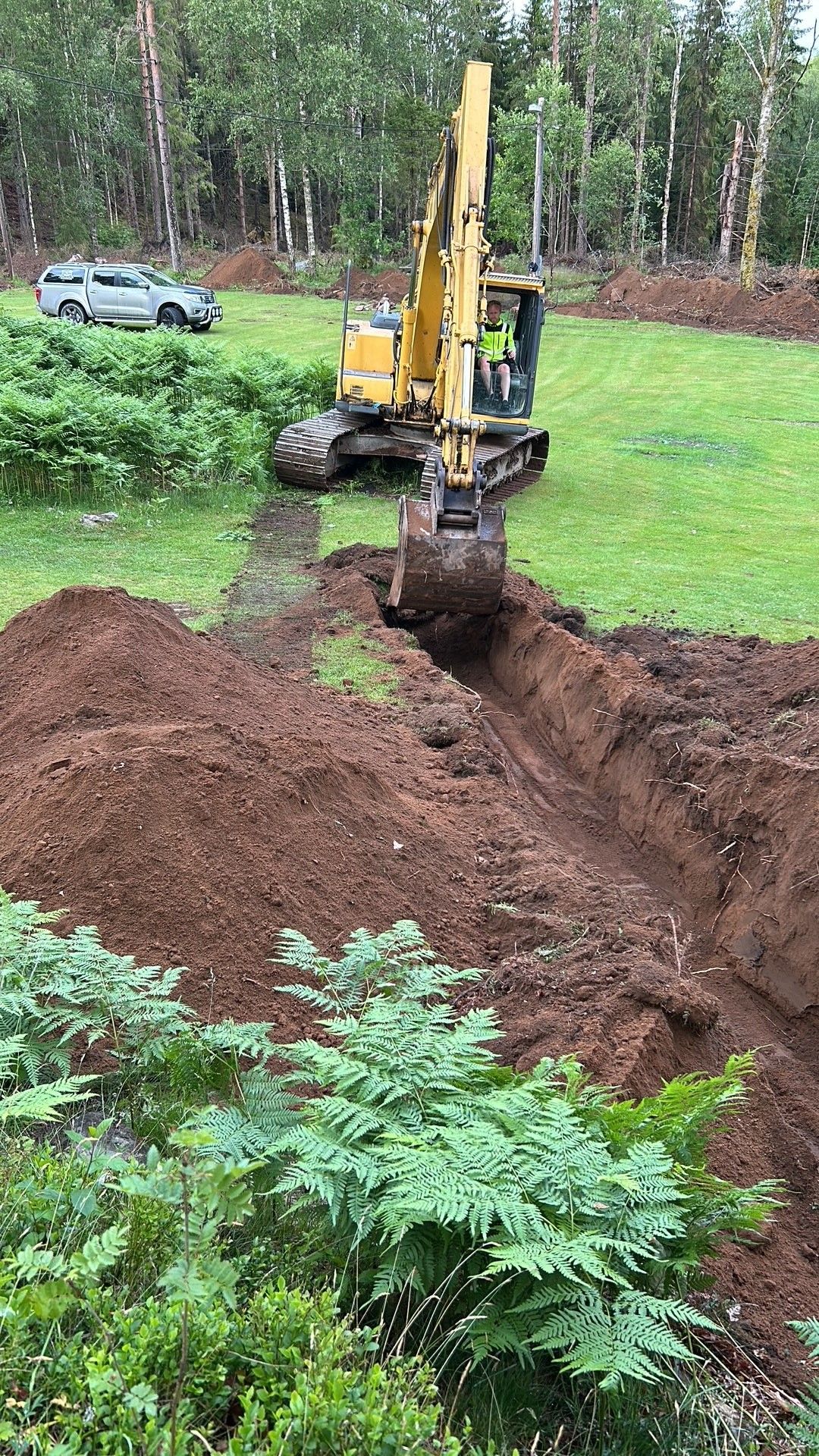

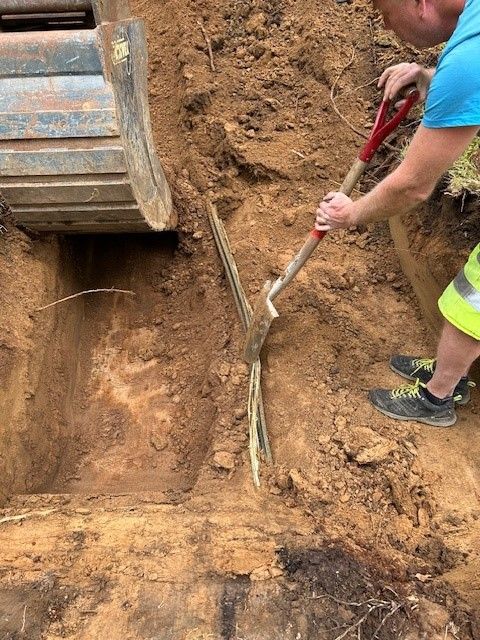

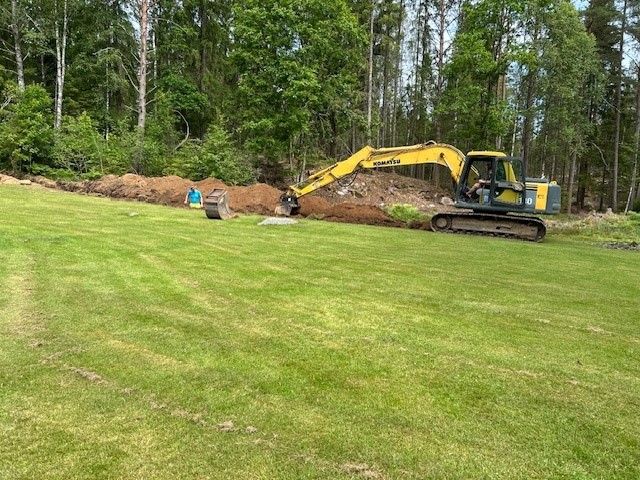

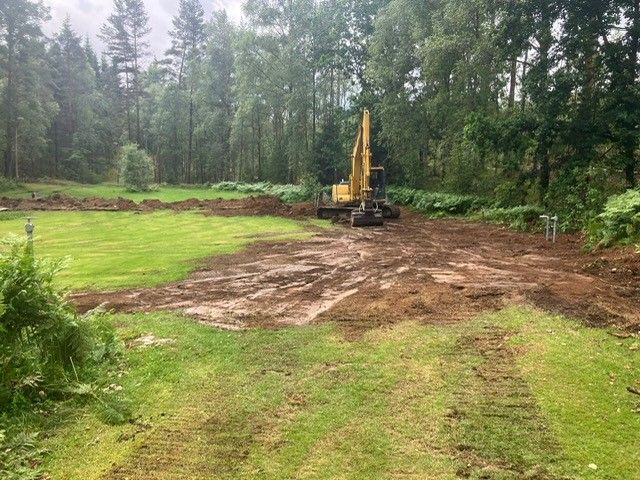

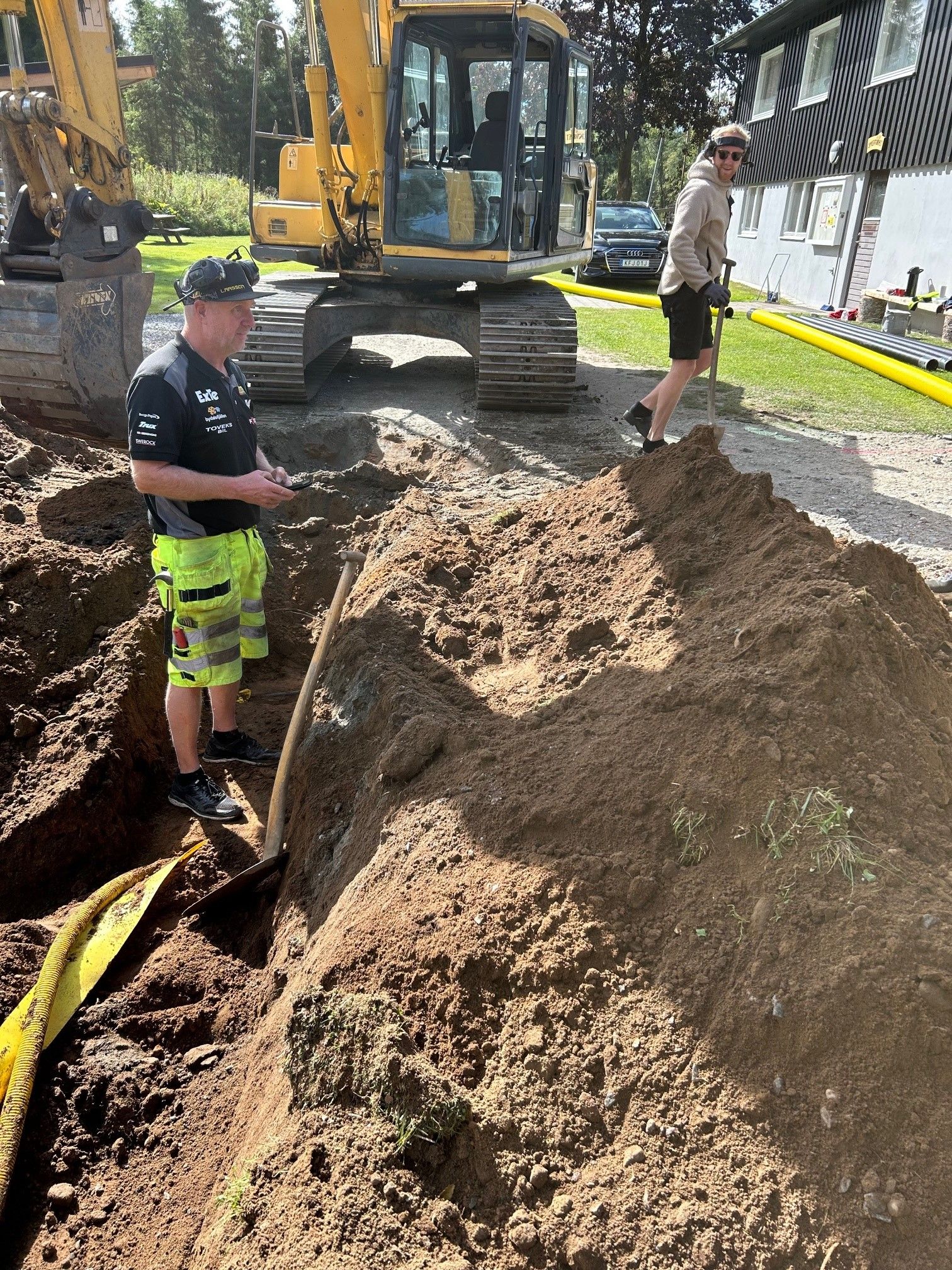

Nu är hela rörgaven öppnad - nästan inga stora stenar så detta gick undan. På onsdag börjar vi lägga rör och slang sedan återfyllning. Vi har idag även börjat gräva bakom garaget för skiduthyrningen och uppställningsplats för pistmaskinen.

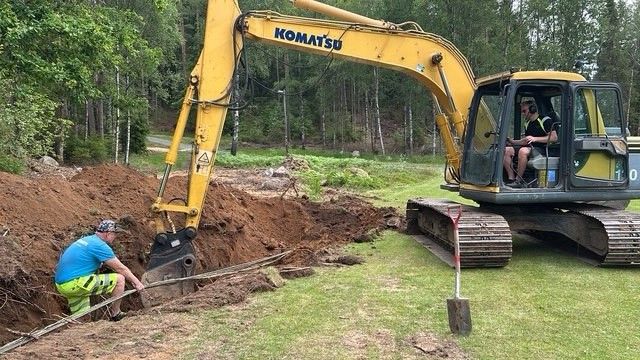

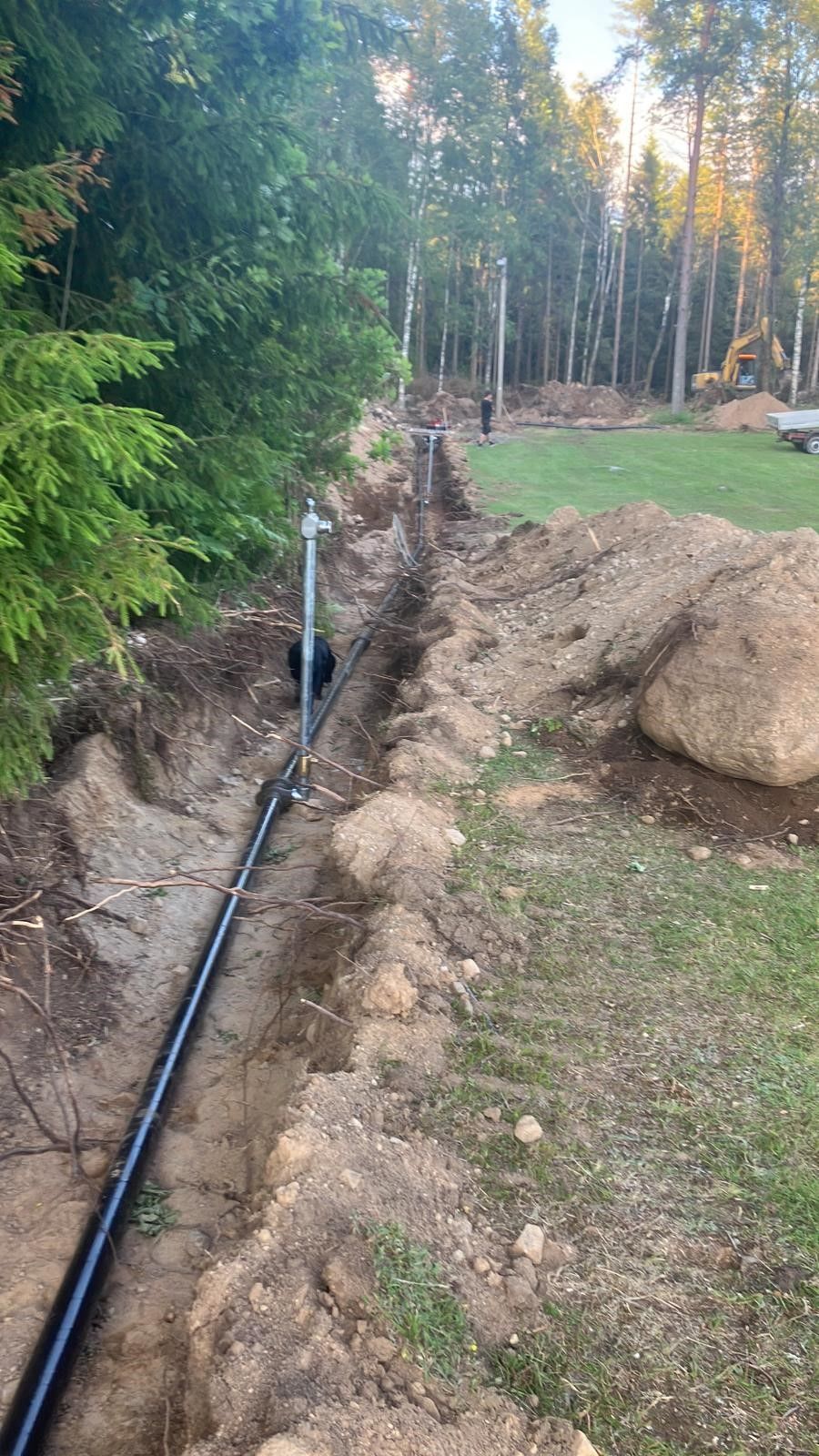

22/6: Grävarbetet fortsätter. Idag har vi grävt över ängen, och upp på elljusspåret till den tänkta vändplanen. Två korsningar av fiberkabel så maximal försiktighet, men det har gått utmärkt. Spårtavlan är tillfälligt nedtagen. Vi kommer fortsätta gräva längs ängens nederkant, och korsa ängen och fortsätta ung. fram till gattet nedanför grillstugan. På Onsdag börjar vattenrör och luftslang monteras och läggas ned, sedan blir det återställning.

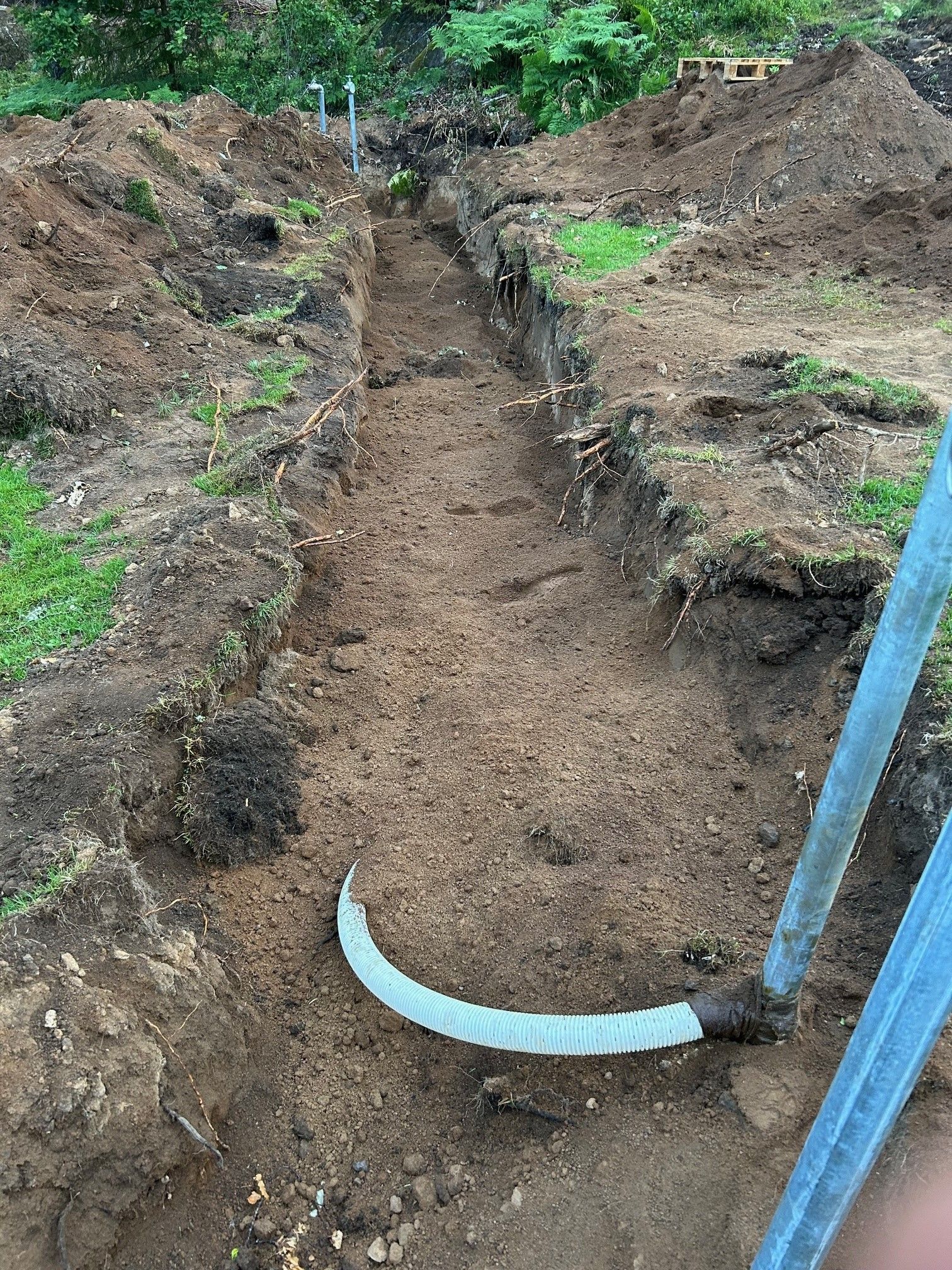

14/6: Idag har vi börjar gräva rörgraven i vilken vi skall lägga ner ett 110mm vattenrör (stål) samt en 90mm luftslang (PN). Marken från stugan till ängen var överraskande nog mycket lättgrävd utan en enda sten i vägen.
